混凝土煙囪拆除施工組織方案(篇二)
2.2
技術安全保證措施
序號

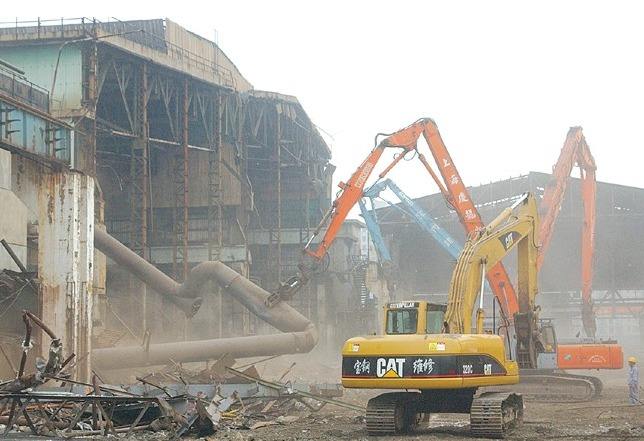

關鍵點
技術安全措施
技術安
全指標
1
安全應急措施
1、施工中突然斷電
施工中突然斷電時,應立即按下急停按鈕,切斷主控回路,以防止突然來電發生意外;然后與地面有關人員聯絡,判明斷電原因,確定是否立即返回?zé)熗矁?nèi)搭設的平臺上。若短時間停電,待接到來電通知后,松開急停按鈕,再繼續作業。
2
卷?yè)P(yáng)機
1.卷?yè)P(yáng)機基座應平穩牢固;卷?yè)P(yáng)機應搭設防護工作棚,其操作位置應有良好視野。
2.卷?yè)P(yáng)機的旋轉方向應和控制器上標明的方向一致。
3.卷?yè)P(yáng)機制動操縱桿在 操縱范圍內不得觸及地面或其他障礙物。
4.卷?yè)P(yáng)機卷筒與導向滑輪中心線應對正。卷筒軸心線與導向滑輪軸心
線的距離:對平卷筒不應小于卷筒長度的20倍;對有槽卷筒不應小于卷筒長度的 15倍。
5.鋼絲繩應從卷筒下方卷入;卷筒上的鋼絲繩應排列整齊,工作時最少應保留5圈;最外層的鋼絲繩應低于卷筒突緣一根鋼絲繩的直徑。
6.卷?yè)P(yáng)機工作前應 行試車,檢查其是否固定牢固;防護設施、電氣絕緣、離合器、制動裝置、保險棘輪、導向滑輪、索具等完全合格后方可使用。
7.地錨引出線應與受力方向一致。地錨坑在引出線露出地面的位置,其前面及兩側在2m的范圍內不應有溝、洞、地下管道或地下電纜等。地錨埋設后應進行詳細檢查,試吊時應指定專人看守。
8.卷?yè)P(yáng)機工作時應遵守下列規定:
1)嚴禁向滑輪上套鋼絲繩。
2)嚴禁在滑輪或卷筒附近用手扶行走的鋼絲繩。
3)任何人不得跨越正在行走的鋼絲繩以及在各導向滑輪的內側逗留或通過。
4)重物被長時間懸吊時,應用棘爪支柱。
3. 卷?yè)P(yáng)機運轉中如發現下列情況必須立即停機檢修:
1)電氣設備漏電。
2)控制器的接觸點發生電弧或燒壞。
3)電動機及傳動部分有異常聲響。
4)電壓突然下降。
5)防護設備松動或脫落。
6) 制動器失靈或不靈活。
7)牽引鋼絲繩發生故障。
10. 卷?yè)P(yáng)機操作:
1)操作時上下聯系通暢。
2)必須有專職信號員,操作工和信號工各擔職責。
2.3高空安裝及拆除操作安全規定
= 1 \* GB2 ⑴施工人員必須系好安全帶,戴好安全帽,同時系牢安全帽的下額扣,戴好防護鏡及相關勞動安全防護用品。
= 2 \* GB2 ⑵搭拆施工腳手架要嚴格按方案實施,并經技術負責人、安全員、監理工程師驗收和監控。
= 3 \* GB2 ⑶起重人員要遵守“十不吊”原則,指揮人員要口令清晰,指揮正確,操作人員要集中精力認真操作,聽從指揮。
= 4 \* GB2 ⑷要遵循由上至下的拆除程序,嚴禁違規操作。
= 5 \* GB2 ⑸施工腳手架上嚴禁動火。腳手架上每人應配置1個2kg干粉滅火器。
= 6 \* GB2 ⑹保證上下聯系暢通,地面清理垃圾和高空拆除應協調交錯,煙囪內清理雜物時,應停止一切高處拆除工作。
= 7 \* GB2 ⑺拆除人員一律要系牢保險帶,應同時使用雙保險。
= 8 \* GB2 ⑻操作平臺面應進行全封閉以防落物;磚塊在完全被鑿除離位時,應有控制墜落方向措施。
⑼拆除操作人員,應按時輪換,不得進行疲勞施工,禁止夜間施工。
⑽下雨天禁止施工,超過6級風以上禁止施工。
2.4動火安全操作規定
本工程中的需要?jiǎng)踊鹛巸H為施工煙囪砼壁拆除后鋼筋切割(氣割)用,施工人員應有相應的資格證書,且施工時需注意以下幾點安全措施:
= 1 \* GB2 ⑴煙囪底部及操作平臺清除易燃易爆物品,必要時進行阻燃物品隔離覆蓋;
= 2 \* GB2 ⑵在易燃易爆氣體或液體的擴散區域動火時,應取得有關部門的檢試許可;
= 3 \* GB2 ⑶丙烷發生器必須設有防止回火的安全裝置、保險鏈,球式浮桶斷面積的60%-70%;
⑷丙烷發生器的零件和管路接頭不得采用紫銅制作。不得放置在電線的正下方。與氧氣瓶不得同放一處。與易燃、易爆物品的明火的距離不得少于10m,檢驗漏氣應用肥皂水,嚴禁明火;
⑸氧氣瓶、氧氣表和割焊工具上嚴禁沾染油脂;
⑹氧氣瓶應有防震膠圈,旋緊安全閥,避免碰撞和劇烈、震動,防止暴曬;
⑺氧氣瓶、丙烷器膠管和防回火安全裝置凍結時,應用熱水或蒸氣加熱解凍,嚴禁用火烘烤;
⑻點火時,槍口不得對人。正在燃燒的焊槍不得放在工件或地面上。帶有丙烷和氧氣時,不準放在金屬容器內,以防氣體逸出,發生燃燒事故;
⑼工作完畢,應將氧氣瓶氣閥關好,擰上安全罩,將丙烷發生器按規定收拾好,檢查場地并確認無著火危險時,方準離開。
2.5施工臨時用電安全管理
⑴施工現場的電器設備設施有有效的安全管理制度,現場電線電氣設施有有專業電工經常檢查整理,發現問題立即解決。
⑵施工臨時用電嚴格執行建設部頒發“JGJ46-2005”規定,一律采用三相五線制,使用安全配電箱。配電箱要求“五防一通”,即防火、防水、防露、防雨、防水、防動物,通風良好,保持干燥,門向外開配鎖。
⑶配電箱設備總開關,同時做到一機一閘一漏電保護器。
⑷照明與動力用電分開,插座上標明設備使用名稱。
⑸電纜線與及支線架空或埋地,架空敷設采用絕緣子,不直接綁扎在金屬構架上,嚴禁用金屬裸線綁扎。
⑹移動電箱內動力與照明分箱設置
⑺凡是觸及或接近帶電體的地方,均采取決緣體保護以及安全距離等措施。
⑻電力線和設備選型按 標準限定安全載流量
⑼所有電氣設備和金屬外殼具有良好的接地和接零保護,所有的臨時電源和移動電具裝置的二級漏電保護開關
⑽其它安全保證措施
1)施工現場嚴禁使用花線,塑料膠質做拖線箱的電源線,嚴禁使用木
制的拖線箱、板及民用塑殼拖線板;
2)配電箱是符合規范要求的標準電箱,配電箱電氣裝置做到一機一閘
一漏電保護;
3)開關箱的電源線長并不大于30m并與控制固定式用電設備的水平
距離不超過3米;
4)所有配電箱、開關箱都編號,箱內電氣完好匹配;
5)工作接地的電阻值不大于4Ω;
6)保護零線每一重復接地裝置的接地電阻不大于10Ω,電工定期檢
測,做好原始記錄。
第三節 應急預案及事故預警監測
1、應急預案
1.1、內容及目的
針對華能?chē)?guó)際南通電廠一期煙囪拆除工程中施工特點,為高空作業、施工作業難度大,可能發生觸電、易發生高空墜落、機械傷害、物體打擊,以及特種設備可能發生的安全事故等,為了正確、迅速、有效、有條不紊地開展應急救援工作, 限度地減少企業人員傷亡和財產損失,真正貫徹落實“安全 ,預防為主,綜合治理”的安全生產方針,并及時、科學、合理的處置各種突發事故,特根據國務院《安全生產法》,制定本預案。
1.2、適用范圍
項目部施工現場所發生的各類突發事故的應急準備和響應。
1.3、術語和定義
現場急救:指應用急救知識和最簡單的急救技術進行現場初級救生,
限度穩定傷病員的傷情、病情,減少并發癥,維持傷病員最基本的生命體征,如;呼吸、脈搏、血壓等。
1.4、職責
1)項目經理對本應急預案負領導責任。
2)安全員負責督促檢查各施工單位對本應急預案的落實情況。
3)項目部辦公室負責施工生產場所范圍內對本應急預案的落實。
4)其它職能人員根據職責分工,協助落實本應急預案。
1.5、各類事故(危險) 發生原因分析
1)直接接觸電擊:人體觸及正常運行的帶電體時發生的電擊。
2)間接接觸電擊:當電氣設備發生故障(例如:絕緣損壞,造成設備外殼帶電),人體觸及意外帶電體所發生的電擊。
3)動火時由于防護不當或違章作業發生火災、爆炸。
4)氣體泄漏引起的連鎖反應。
5)高處作業由于防護不當或違章作業發生高處墜落。
6)腳手架未按規范搭設。
7)物件堆放過高。
8)建、構筑物老化未加固及未按規范施工。
9)無證駕駛、違章操作。
10)安全裝置失靈。
11)防護、保險、信號等裝置缺乏或有缺陷。
12)防護不當。
13)操作錯誤,忽視安全,忽視警告。
14)觀察、了望不夠。
15)垂直交叉作業或多層作業地面無防護棚。
16)高空拋物。
17)冒險進入拆除危險區域。
18)有害氣體吸入,如煤氣、一氧化碳等。
19)夏季由于防暑降溫工作未做好而引起工作人員或作業人員高溫中暑。
1.6、應急區域范圍確定
1)施工現場發生各類事故以外任何絕緣區域?yàn)閼?yīng)急區域范圍。
2)對各類事故所能波及工地(圍檔)外引起人員傷亡或財產損失的,需要當?shù)卣畢f(xié)調,屬政府職能,在各類事故發生后及時通報政府相關部門確定應急區域范圍。
1.7、應急準備和響應的組織措施
1)成立以項目負責人為組長,其他職能人員經過應急培訓演練的應急救援小組,并確保應急小組人員熟知各種危險品及設備的性質及應急處理方法;熟練掌握各種應急救援器材的使用。保持與各小組成員之間的通訊聯絡暢通,一旦事故報告后,能立即通知應急小組前往處理。
救援小組機構主要成員及聯系方式。
姓名
職務
聯系方式
孟飛
組長(項目經理)
15396710018
張榮
副組長(項目負責人)
13961991925
江國毅
技術員
13962039136
張文紅
安全員
18961975766
2)應急領導小組的分工職責
應急救援領導小組組長職責:組織指揮各類事故應急救援工作,決定應急服務機構提供幫助,控制和組織評估事故損失,指導現場停工整頓和復工,組織人員參加事故的調查、分析和處理。
3)通訊聯絡組職責:負責在最短的時間內與公司領導聯絡、并撥通120電話,求助專業急救等有關信息反饋和對外信息發布。
4)技術支援組職責:負責制定搶修搶險技術措施,繪制事故現場平面圖。
5)現場保衛組職責:負責設置事故現場警戒線,引導救援車輛及人員的進出,保護事故現場和受傷人員財產安全。
6)搶險搶修組職責:負責實施搶修搶險技術措施。
7)醫療救護聯絡組職責:負責配置救護擔架、急救箱等,及時對觸電人員進行緊急搶救,協助外部救援機構轉送受傷人員至醫院,并指定人員護理受傷者。
8)后勤保障組職責:負責配備合格的搶修搶險或應急救援防護用品及專用設備和保障各組人員生活物質的供給。
1.8、應急設施及技術措施
1)基本裝備:安全帽、安全帶、安全網、絕緣鞋、絕緣手套、防塵口罩、梯子、木板床,適用的救護擔架及急救藥箱。
2)專用裝備:應急燈、報警裝置、滅火器、電工工具、消防栓、消防桶、消防斧、水籠頭、水管、鐵鍬、鋼絲繩、卡環、千斤頂、吊車、現場值班車、手機和電話等。
3)配電設備事故應急措施:
配電設備運行中因短路、過載等故障原因而突然跳閘時,配電當班人員要進行詳細檢查。檢查出是分路斷路器跳閘時,應在分路斷路器上掛上“禁止合閘”的警示。同時當班班長組織人員對跳閘原因進行查找和處理。
變配電設備出現異常時,應馬上對異常設備進行檢查、分析。
配電設備運行中因短路導致爆炸,立即切斷電源,在可能的情況下盡快將人撤離現場,有條件時撥打“119”、“120”、“110”等電話請求救援,并將情況逐級上報。爆炸停止后立即查看是否有傷亡人員,并進行救助。
配電設備運行中因短路導致火災,立即切斷電源,在可能的情況下盡快將人撤離現場,有條件時撥打“119”、“120”、“110”等電話請求救援,并將情況逐級上報。同時,立即組織人員展開撲火工作,火災停止后立即查看是否有傷亡人員,并進行救助。
4)發生觸電時,首先切斷電源,觸電者傷勢不重的(如:神志清醒、四肢發麻、全身無力),讓觸電者安靜休息,請醫生前來診治或送往醫院
;觸電者傷勢嚴重的(如:失去知覺、呼吸停止或心跳停止或二者均已停止)應迅速用木板將觸電者與大地隔開,解開褲帶和領口,進行現場急救(口對口人工呼吸和胸外心臟擠壓法)同時通知醫生或急救中心進行救治。
5)發生火災、爆炸事故時,有電源的應首先切斷電源,再將傷員和被困者搶救至安全區域,積極組織人員撲救和撤離,同時撥打向消防部門報警,撥打120向急救中心求助。在消防部門到達之前,應選擇合適的滅火器設法切斷火源,正確有效地隔離易燃易爆危險化學品。若外腳手架上的安全網、竹笆、隔離層著火,應立即組織有關人員在火苗上方拆出隔離帶,阻止火勢蔓延,減少事故的損失;若火勢太大無法撲滅時,應立即組織撲救人員撤退,避免因中毒、坍塌、墜落、觸電、物體打擊等第二次事故的發生,造成不必要的傷亡。
6)發生人員高處墜落時,首先將傷者救護至安全區域,根據傷者的傷勢情況通知急救中心,并立即采取現場急救措施,如傷員流血、應用急救箱的止血帶包扎止血,出現骨折應用夾板、竹板、硬紙板等將傷員斷骨進行捆綁固定,呼吸停止時,應進行人工呼吸和胸外心臟按摩,同時通知醫生或急救中心進行救治, 值勤門衛在大門口迎候救護車輛,運送時要平穩,防止顛簸;如事故嚴重,應立即上報省指揮部及有關項目部,并啟動項目部應急救援預案。
6)發生坍塌事故時,有電源的應首先切斷電源,再將傷員和被困者搶救至安全區域,積極組織人員撤離,同時向急救中心求助。
7)發生車輛、機械傷害事故時,有電源的應首先切斷電源,再將傷員和被困者搶救至安全區域,積極組織人員撤離,同時向急救中心求助。如傷員流血應用急救藥箱的止血帶包扎止血;傷員出現骨折應用夾板、竹板、硬紙板等將傷員斷骨進行固定;傷員呼吸停止應進行人工呼吸和胸外心臟按摩;傷員肢體分離應用急救藥箱的止血帶包扎止血,并將分離肢體隨同傷員一起送往急救中心再植;值勤門衛在大門口迎候救護車輛,對傷員要平穩運送,防止顛簸,如事故嚴重,應立即上報省指揮部及有關項目部,并啟動項目部應急救援預案。
8)發生物體打擊事故時,有電源的應首先切斷電源,再將傷員和被困者搶救至安全區域,積極組織人員撤離,同時向急救中心求助。如傷員流血應用急救藥箱的止血帶包扎止血;傷員出現骨折應用夾板、竹板、硬紙板等將傷員斷骨進行固定;傷員呼吸停止應進行人工呼吸和胸外心臟按摩;傷員肢體分離應用急救藥箱的止血帶包扎止血,并將分離肢體隨同傷員一起送往急救中心再植;對傷員要平穩運送,防止顛簸
9)有害氣體中毒:當吸入有毒有害氣體(如煤氣、一氧化碳等)過量,中毒人員半昏迷或深度昏迷時,應立即將中毒人員搶救至通風處進行救治,注意保暖和安靜,如有嘔吐物應清理,以防阻塞呼吸道,發現中毒人員呼吸衰竭中毒嚴重時,應立即進行人工呼吸或吸氧,并立即通知急救中心進行搶救。搶救路線:華能路→孩兒巷北路6號→南通市第四/ 人民醫院。
急救中心電話:0513-85061061
報警電話:110
(應急救援路線圖)
2、事故預警監測
監測分為目測,主要是監測作業區域,如作業區域的動火情況、用電情況及煙囪的裂縫、沉降、位移和傾斜。
目測主要由施工班組安排一人進行跟蹤觀測,觀測人員發現煙囪有裂縫、位移等不安全情況發生應立即通知施工作業人員,暫停拆除施工,待確定整改方案后再進行拆除工作,做到及時的控制。
3、應急響應
3.1項目部引導職工全員參與到企業的安全管理工作中,職工發現安全隱 患和事故時,個人能夠采取措施的應立即采取相應措施,并立即逐級上報;
3.2 項目部應急領導小組接到安全隱患和事故信息后。其成員必須立即到達現場,組織和指揮應急行動;
3.3 在本項目部不能處理安全隱患和事故的條件下,項目部必須立即把安全隱患和事故信息上報紙廠突發公共事件應急指揮中心,進入企業應急響應程序。
3.4 項目部上報電廠突發公共事件應急指揮中心的預警報告要做到迅速、準確,報告內容要客觀真實,不得主觀臆斷。
3.5項目部應急領導小組必須主動配合有關項目部對事故進行調查、檢測與后果評估工作。項目部在特大事故搶險救災過程中,項目部應急領導小組要及時介入,認真做好死、傷者家屬的安撫、賠償及其他善后工作,確保社會穩定。
3.6 應急處理工作結束后,項目部應急領導小組要組織相關人員進行分析總結,認真吸取教訓,及時進行整改。
3.7 項目部應急領導小組對在處置安全事故中有突出貢獻的人員,按照有關規定給予表彰和獎勵。對引發安全事故負有重要責任的人員,在處置過程中玩忽職守、貽誤時機的人員,按照有關規定給予處分;構成犯罪的,由司法機關依法追究刑事責任。
4、應急保障
4.1項目部應急領導小組對按照電廠規定配備應急消防、安全防范等
設備、器材要加強管理和維護,確保器材配置合理有效。
4.2 項目部應急領導小組要加強項目部?jī)?nèi)部應急隊伍的建設,組織培
訓和演練,提高項目部?jī)?nèi)部應急隊伍的素質。
5、后期處理工作
5.1 項目部要配合單位積極做好事故的善后處置工作,要努力協調資金、物資,做好事故后的人員安置以及災后重建工作。
5.2 對事故中的傷亡人員,項目部要配合單位主動與當?shù)卣、勞?dòng)項目部等有關單位協商,嚴格按 有關規定做出補償。
5.3 發生安全問題后,項目部要積極配合企業和有關項目部,對事故進行調查,根據企業的要求限期將情況報電廠應急指揮中心。
6、預案啟動及終止
6.1預案啟動
有下列情形之一的,可啟動本預案:
6.1.1江蘇三里港高空建筑防腐有限公司工程項目部發生一次死亡1人以上 (含1人)或者經濟損失10萬元以上(含10萬元)及一次急性中毒3人以上(含3人)的特別重大生產安全事故時;
6.1.2 當江蘇三里港高空建筑防腐有限公司工程項目部發生影響特別惡劣的重大生產安全事故時。
6.2 救援終止
6.2.1 由江蘇三里港高空建筑防腐有限公司救援指揮部宣布特大生產安全 事故救援終止。
6.2.2 按照 和江蘇三里港高空建筑防腐有限公司有關特大生產安全事故調查處理規定,向有關機構提供事故調查處理所需的有關情況和資料。
7、責任追究
對發生特大事故(事件)的有關責任人,根據國務院有關規定處理,對觸犯法律的責任人,由司法機關依法追究刑事責任。
第四節 文明施工目標及措施
1、文明施工目標:
達到文明工地標準,現場文明施工管理將按照建設部頒發的《建筑施工安全檢查標準》(JGJ59-2011)中有關文明施工的規定、《建設工程項目管理規范》(GB/T50326-2017)的要求和湖南省有關規定組織安全文明施工。
2、文明施工管理基本措施
建立文明施工負責制,劃分區域,明確管理負責人,實行掛牌制,保持現場清潔整齊。施工現場的臨時設施,包括生產、辦公、生活用房、倉庫、料場以及照明、動力線路,要按施工組織設計來進行。
現場材料按總平面規劃分類集中堆放整齊,禁止亂放,并做出標記。不侵占現場通道,并做好安全防護隔離。
施工人員進入現場必須著裝整齊,施工人員必須佩帶工作卡,按規定的標準正確使用勞動保護用品,不得赤膊,不得穿短褲、裙子、拖鞋、涼鞋、高跟鞋等;
現場使用的機械設備,要按平面固定點存放,遵守機械安全操作規程。經常保持機身周?chē)沫h(huán)境清潔;
定期搞好場內外衛生,保持場地整潔,道路暢通。使排污水系統正常運行,隨時清除建筑垃圾;
做好社區服務工作。工地有專人負責協調與周?chē)用、所在地居委?huì)、市政交通、環衛等單位的橫向關系,定期主動召開會議,聽取他們對工程施工的有關意見,保證工程文明施工;
在現場設置定點的垃圾池或垃圾桶,隨時隨地清理現場垃圾,定期施藥除“四害”;
拆除區域周?chē)O(shè)立圍欄、掛警告牌,派專人監護,嚴禁無關人員逗留;
施工中確,F(xiàn)場干凈整潔,指派專人負責現場環境衛生。圍欄出口處設置清洗機具對出場運渣車輛進行沖洗;所有運輸車輛用篷布覆蓋嚴密,并裝量適中,不得超限運輸。
現場不應有長流水、長明燈;
施工區域內,各類材料、廢品要按施工平面布置的要求分區整齊堆放;
及時清理拆卸下來的各種構件材料,F(xiàn)場需回收的機具、材料應堆放整齊,并及時清退出場;
現場垃圾應由專人負責清掃,并集中運至業主指定地點,嚴禁現場亂倒垃圾;現場應設置廁所,并設專人負責清掃,嚴禁隨地大小便;
在現場配備消防專用太平桶、積水桶(池)、黃砂等器材設施,設施周?chē)坏枚逊牌渌锲罚?
現場使用的機械設備,要按平面固定點存放,遵守機械安全操作規程。
按規定設立并確保職工有符合衛生標準的水喝;
加強員工內部團結和思想政治教育, 主動深入實際為他們排憂解難,多開展有益的文體活動,使每個員工都能在輕松愉快的環境中工作。
3、降噪聲措施
考慮拆除過程中噪聲對周邊辦公及生活區的影響,特編制本措施。
盡量將拆除作業中使用大型機械或發出較大噪聲工序安排在不影響辦公、生活的時間段,具體在工程開工過程后與業主方協商;
定期檢查機械設備,保持設備的正常運行,降低機械設備的噪音,對于噪聲很大的機械設備,堅決予以更換;
夜間一般不安排機械拆除作業,可進行人工清理等施工,如遇特殊情況,必須安排機械拆除施工時,一定要提前征得監理單位(業主)及政府相關部門同意并發出公告后方能進行作業;
在整個拆除及機械設備運行過程中,嚴格按照專項施工方案合理進行施工,禁止違章作業;
選擇合理、 的施工工藝,控制噪音的發生與發展;
對于無法避免的過大噪音,可進行噪聲封閉,以控制噪音的傳播;
盡量減少現場存在的噪聲源;
合理安排施工工序,盡量避免在中午和夜間進行產生噪音的建筑施工作業。
因?yàn)樵诃h(huán)境敏感點附近,禁止夜間(22:00—06:00)施工作業和物料運輸,防止噪聲擾民。
4、降塵措施
1)、腳手架四周架設2000目安全網(防止拆除物飛濺及揚塵);施工現場四周應連續設置硬質密閉圍擋,不留有缺口,底邊封閉,不得有泥漿外漏。位于城市主干路段的圍擋高度不低于2.5米,城市次干道路段不低于2米,其他路段不低于1.8米,且圍擋無亂張貼、亂涂畫等現象。破損的圍擋應及時更換,確保圍擋整潔、美觀。嚴禁使用單層彩鋼板、竹笆、彩色編織布、安全網等易變形材料圍擋。同時頂部作業面增設濕法作業噴霧降塵措施。
2)、施工現場的圍擋上方必須沿圍擋加裝噴霧系統,每隔2米設置1個高壓霧化噴頭,施工區域要能形成大量水霧,吸附工地上揚起的粉塵顆粒物;施工期間除雨天外全天開啟噴霧系統。噴霧系統參數應滿足規定標準。
3)、施工現場配備1臺滿足規定標準的可移動、風送式噴霧機,適時開啟降塵。出渣口搭設安全防護棚,施工作業時用霧炮機降塵。
4)、施工現場所有車輛出口應按規定設置自動沖洗設施,包括沖洗軟管、沖洗槍、排水溝、循環用水裝置等,必須收集洗車過程中產生的廢水和泥漿,確保車輛不帶泥上路、凈車出場。
5)、在非降雨期間,施工現場必須全天開啟噴霧系統降塵,確保施工現場道路保持潮濕狀態。
6)、垃圾上方必須采用防塵網覆蓋,施工垃圾、生活垃圾應分類存放,并應及時清運出場。施工現場各作業面應做到每天工完場清。
5、監督檢查措施
施工人員必須分工按規定配齊勞動保護用品,并持證上崗。
進入施工現場的其他人員必須配戴安全帽,閑雜人員不得出入施工現場;由安全領導小組負責對施工人員進行勞動保護方面的檢查,對漏配、缺配勞動保護用品的施工人員,責令補發勞動保護用品;對不按規定配戴勞動用品上崗的人員,進行批評教育,并責令其改正,對累教不改的人員,將采取罰款、停崗等措施予以懲罰。
第六章 季節性施工及特殊措施
節 高溫施工措施
目前正值盛夏季節,日照強度高,高溫天氣持續,要切實做好夏季煙囪拆除現場防暑降溫工作,保障施工人員的身體健康、不斷地改善勞動條件、防止因高溫天氣引發的工人中暑和其他各類生產安全事故。
1、具體規定
1.1 認真落實防暑降溫責任制。
要認真貫徹落實有關抓好建筑工地防暑降溫工作的一系列要求,要以對一線施工人員生命和健康高度負責的態度,切實加強對防暑降溫工作的組織領導,完善、落實責任制,制定應急預案,狠抓防范措施落實,防止因高溫天氣引發的工人中暑和各類生產安全事故。
1.2 合理安排作息時間。
密切關注南通地區有關高溫天氣的氣象預報,氣象學將日 氣溫大于或等于35攝氏度定義為“高溫日”,連續5天以上“高溫日”稱作“持續高溫”。 嚴格實行“抓兩頭、歇中間”的避高溫措施,適當調整夏季高溫作業勞動和休息制度,減輕勞動強度,嚴格控制室外作業時間,避免高溫時段作業,確保勞動者身體健康和生命安全。原則上,氣溫超過35℃ ,嚴禁11:00至 15:00 進行室外作業。
1.3 加強工作中的輪換休息。
在夏季根據施工的工藝過程,盡可能調整勞動組織,采取勤倒班的方式,縮短一次連續作業時間,加強工作中的輪換休息。加強現場巡查,加大防暑降溫知識和中暑急救知識宣傳,提高全員安全防范意識。
1.4 保證現場飲水供應充足。
現場應供給足夠的合乎衛生要求的飲用水、飲料、茶及各種 防暑降溫藥品 等,有效地防暑降溫,避免發生中暑事件。
1.5 落實防暑降溫物品。
要切實關心在高溫天氣下堅持施工的廣大一線施工人員,加強對防暑降溫知識的宣傳,要求施工人員隨身攜帶防暑藥物,如: 藿香正氣水 、清涼油、風油精等,落實每一位工人的防暑降溫物品。
1.6 積極改善建筑工地生產生活環境。
要認真落實建筑施工現場管理規定,積極采取措施,加強通風降溫,確保施工人員宿舍、食堂、廁所、等臨時設施滿足防暑降溫需要,并為施工人員提供清涼飲料和常用防暑藥品。建筑工地施工現場的宿舍和食堂必須安裝電扇,有條件的單位,應在宿舍安裝空調。
1.7
切實做好衛生防疫工作。
要切實做好施工現場及生活區的衛生防疫工作,加強對飲用水、食品的衛生管理,嚴格執行食品衛生制度,避免食品變質引發中毒事件;加強對夏季易發疾病的監控,現場作業人員發生法定傳染病、食物中毒時,應及時向有關主管部門報告。
1.8
做好夏季防火工作。
針對夏季炎熱、天氣干燥,火災事故易于發生的實際情況,進一步加強預防火災措施,對配電房、倉庫、等易燃場所進行定期檢查,發現問題立即處理,同時按規定配備滅火器材。
2、應急預案
2.1 本預案是針對施工中各種不同的緊急情況所制定的 , 保證各種應急資源處于良好的備戰狀態;而且可以指導應急行動按計劃有序進行,防止因行動不力或現場救援工作的混亂而延誤事故應急,從而降低人員傷亡和財產損失。施工中的緊急情況是指具有突發性,造成或可能造成較多人員傷亡、較大經濟損失的各類建筑工傷事故。
2.2 成立施工緊急情況應急領導小組,負責應急救援工作的指揮、協調工作。領導小組由項目經理孟飛負責落實,若經理外出,由現場負責人張榮指揮給予落實。實施救援工作的展開,具體人員安排詳見應急預案組織機構。
2.3 當在施工中發生高溫的各種緊急癥狀情況時,接到緊急情況報告后,應立即啟動本預案。在 時間分別向項目部應急救援指揮中心、 “ 120” 救護中心求助,并向市安全生產監督局、總工會等相關部門通報情況。緊急情況發生后,還應不間斷的向有關領導、部門反饋后續情況。
2.4 在施工中緊急情況發生后,項目部即視情況成立救援現場指揮部,由孟飛擔任事故現場組長 ,并成立以下領導小組。
2.4.1 搶險搶修組。夏季施工過程中,因建筑行業在作業時,露天作業環境較多;為保障勞動者的合法權益與生命、財產安全,為作業人員營造一個有保障、舒適的環境,在作業人員發生高溫不良反應時,由
李志明組織人員 對事故人員進行轉移、與控制,防止周邊施工作業現場事故人員的增加。使應急行動具有更強的針對性,提高行動的效率。以免造成巨大的事故損失。
2.4.2 信息聯絡小組。由張榮負責了解人員傷亡情況和經濟損失及緊急情況影響范圍,每天組織收集天氣溫度狀況,然后采取必要的防范措施,并對已采取的措施和事態發展情況,及時向上級報告及有關部門的聯絡。
2.4.3 防保衛組 。對撤離區和安置區內的治安工作,由張文宏擔任組長并負責對險情發展?fàn)顩r進行監控,防止影響施工工期,并對各班組人員加強安全教育,以進一步提高安全意識且組織現場管理人員對施工現場進行安全檢查,消除安全隱患,以預防惡性事故的發生以及一旦發生事故時如何將事故影響控制在最小范圍。
2.4.4 醫療救護組 。當事故發生時,由組長孟飛組織組員對傷員進行現場分類和急救處理,負責在 時間對傷員實施有效救護;并及時向醫院轉送。救護人員的主要職責是:進入事故發生區搶救傷員;指導危害區內人員進行自救、互救活動;集中、清點、輸送、收治傷員。根據具體情況,迅速制定應急處理方案并組織實施。
2.4.5 后勤保障小組。由江國毅負責組織調集搶險人員、物資設備,督促檢查各項搶險救災措施落實到位。
3、救援物資及工器具的儲備
項目部物資的購置由安全員張文宏負責,主要藥品及醫療救護器具如下:
3.1 藥品:感冒藥、發燒藥、腹瀉藥、消炎藥等治療藥品及仁丹、十滴水、正氣水、菊花茶、降火涼茶、綠色保健食品等。
3.2 救護器具:?jiǎn)渭、救護汽車、小型氧氣瓶、聽筒、病床、毛巾、藥用藥箱、冷凍柜(冰塊)等。
4、施救方法
4.1 輕度患者:現場作業人員出現頭昏、乏力、目炫現象時,作業人員應立即停止作業,防止出現二次事故,其他周邊作業人員應將癥狀人員安排到陰涼、通風良好的區域休息,供應其涼水、濕毛巾等。并通知項目部醫
務 人員進行觀察、診治。
4.2 嚴重患者(昏倒、休克、身體嚴重缺水等):當作業現場出現中暑人員時,作業周邊人員應立即通知項
目部,并及時將事故人員轉移至陰涼通風區域,觀察其癥狀,以便于醫務人員來臨時掌握 手醫治資料。項目部應根據具體情況,由應急 組長楊長清 決定是否啟動防暑降溫預
案 。并立即組織救護人員親臨現場對事故人員進行救治。癥狀嚴重者,在項目部醫療設備無法救治的情況下,應 時間轉移到最近的醫院進行觀察、治療。并上報公司。
第二節 防雨、防臺風措施
防臺風工作事關全體職工生命菜場安全和本工程項目順利實施,為確保此項工作的落實,特制訂本預案。
1、組織指揮
結合工程項目施工現場實際,成立防臺風事故應急救援小組,協調和指揮事故應急救援。
組長:孟飛 副組長:張榮
組員:江國毅、張文宏、成開樹
防臺風領導小組主要職責
1.1、負責貫徹執行上級有關防臺風的方針、政策、法令、法規和相關指示, 指揮本項目生產生活的防臺風、應急搶險救災工作。
1.2、明確各施工班組和各部門的職責和任務,做好防臺風人員、應急物資的落實。
1.3、指揮、協調各部門,督促、檢查、指導各施工班組做好防臺風工作;定期總結經驗,表彰 。
1.4、在災情緊急情況下,救援小組有權在其項目部范圍內調用所需的物資、設備和人員,災后組織各方面力量迅速開展重建工作。
1.5、各施工班組成立相應的防臺風工作領導小組,開展臺風到來前的安全大檢查,對各自施工的施工段情況做到心中有數,能及時采取有效措施消除各種隱患;組織制定防臺風
災害的預案并上報項目部領導小組;落實包點、包片人員及搶險對隊伍,做到隨時能進入狀態。
2、具體職責分工
2.1、項目部防臺風工作由項目經理、現場負責人總負責。
2.2、項目經理及現場負責人負責防臺風小組的日常工作;協調、知道項目部各部門、各施工班組的防臺風工作;采購、儲備、管理應急搶險物資;督促、指導各施工班組應急搶險隊伍的組建和搶險救災隊伍的調度;及時傳達上級防臺風的有關指令,向上級主管部門上報相關數據以及完成上級部門布置的其他工作。
3、搶險隊伍
3.1項目部全體管理人員。
3.2各施工班組抽調8人作為臨時搶險隊伍。
4、臺風前準備工作
臺風前檢查貫徹“防重于搶”的方針,必須高度重視。
1、臺風天往往伴隨著大雨大風,所以防臺風領導小組要時刻關注天氣變化,做好高空作業的安全檢查,檢查安全帶、安全繩綁扎的牢固性,當風力超過6級時,應停止作業,有序安全地撤回到地面安全地帶。
2、項目部、各施工班組根據具體情況備足搶險物資和救生器材。
3、項目部防臺風領導小組每年組織兩次的防臺風安全、物資儲備、搶險隊伍組建的檢查、督查工作。
5、預案實施
項目部防臺風領導小組及各施工作業班組要密切注意氣象動態,在接到上級部門的臺風預報時立即做出反應。
防臺風工作預案
5.1 臺風正在發展,預計有可能影響本地區(發布臺風消息第1號通知):
(1)項目部加強值班,密切注意天氣預報
(2) 項目部防臺風領導小組及時將臺風消息通知各施工班組及相關人員,并督促其做好防臺風的各項準備工作。
5.2 當臺風正向南通市逼近,48小時內將影響本地區(發出警報第2號通知):
(1)項目部防臺風領導小組組長、副組長應立即到位,研究部署防臺風的各項工作。各施工班組、項目部各部門立即上崗到位,貫徹落實上級的指示精神,按職責分工做好各項準備工作。
(2)項目部、各施工班組責任人要上崗到位,檢查落實防范措施和搶險物資的到位情況。
(3)各施工班組及項目部各部門按照職責分工,落實各自防臺風的各項準備工作。
5.3 當臺風在24小時內可能襲擊本地區或者在附近約150公里范圍內登陸時(發布臺風緊急警報第3號通知):
(1)項目部防臺風領導小組組長應坐鎮指揮,副組長分工協助指揮工作,領導小組成員、各施工班組的負責人要堅守崗位,并按預案進一步檢查各項防御措施落實情況,并處于臨戰狀態,各施工班組應向項目部領導小組匯報落實情況及存在的問題,必須堅持24小時值班。
(2)各施工班組迅速組織人員從危險地區撤離,各搶險隊伍隨時待命,做好應對臺風到來。
4、風已登陸并減為低氣壓,為不再影響時(發布臺風警報解除第4號通知):
(1)防臺風領導小組和各部門領導根據實際情況進一步部署由于臺風所帶來的暴雨影響。
(2)各施工班組檢查工程項目,有受損現象應盡快組織修復。修復完畢經項目部安全管理人員檢查無問題后,方可恢復拆除工作。
6、責任追究
各部門、各施工班組未正確履行職責、未認真落實上級指令、工作不到位、或者擅離職守、臨陣脫逃,造成項目部人員生命財產損失的,嚴肅追究有關領導和具體人員的責任。
第三節 疫情防控措施
為提高本項目工地的預防和控制傳染病能力,減輕、消除傳染病的危害保障施工人員的身體健康與生命安全,維護施工現場正常的施工秩序,須制定新型冠狀病毒防控方案。
1、指導思想
以中國疾病預防控制措施為指導,貫徹執行“預防為先、分級控制、分層管理、及時處置”的工作原則,力求務實、高效、科學、有序地預防和控制新型冠狀病毒,做好建筑施工現場防控傳染病緊急情況的處置工作, 限度地降低損失和影響,有效、切實維護生命安全和秩序穩定。
2、目標任務
(1)宣傳和普及傳染病防控知識,提高廣大施工人員的自我保護意識;
(2)完善傳染病報告制度,做到早發現、早報告、早隔離、早治療;
(3)建立快速反應和應急處理機制,及時采取措施,確保傳染病不在本項目建筑工地蔓延。
(4)加強環境衛生整治,動員全體施工人員集中整治環境衛生,消除發病誘因和隱患。對員工宿舍進行大掃除,及時清理臟亂差和衛生死角;
(5)每日進行施工人員身體病況排查,一旦發現發熱等疑似癥狀的人員,立即送往醫院診治,及時對員工所在寢室所用物品進行徹底消毒,發現疫情立即向高新區疫情防控指揮部報告;
(6)嚴格控制新入場人員,進行登記備案,并對外地進場人員進行健康監測,發現可疑病例,及時送往定點醫院,嚴禁在工地留宿。
3、工作原則
(1)預防為主、常抓不懈。宣傳普及傳染病防控知識,提高全體工人的防意識,加強日常監測,發現病例及時采取有效的預防控制措施,迅速切斷傳播途徑,控制疫情的傳播和蔓廷。
(2)規范管理、 領導。嚴格執行 有關法律法規,對傳染病突發事件的預防、疫情報告、控制和救治工作實行依法管理。成立預防傳染病工作領導小組,協調與落實建筑工地對傳染病的防控工作。
(3)快速反應、運轉高效。建立預警和醫療救治快速反應機制,增強應急處理能力。按照“四早"要求,保證發現、報告、隔離、治療等環節緊密銜接,一旦發現疫情,快速反應,及時準確處置。
4、組織管理
項目現場成立以項目經理為 責任人的防疫工作領導小組,負責組織、指揮、協調與落實傳染病的防控工作。
(1)宣傳與教育
項目現場制作、張貼防護宣傳條幅標語,宣傳和普及疫情防控知識,提高廣大施工人員自我保護意識。項目部落實專人對上級主管部門有關防控傳染病的文件、通知、疫情通報等信息及防控傳染病的知識向現場所有人員進行宣傳教育、充分利用現場黑板報、宣傳欄、報紙、電視等新聞媒介,對職工進行宣傳、同時做好原始記錄。項目部每天公布疫情檢査情況,有無新來外省務工人員,有無體溫過高人員。
(2)消毒與檢查
人員登記管理:項目部要做好花名冊,記錄所有外出人員所在地、返崗時間、是否與感染人員接觸、是否有發熱癥狀等。外省回來人員按防疫指揮部 要求隔離、留觀。加強門衛管理,盡量限制人員在一個出入口通行,集中管理排査。每天對進場人員進行排查登記,登記人員姓名、工種、進場時間、進場測溫溫度等消毒溫管理:每天按照說明書,使用84消毒液、酒精等,對生活區辦公區、作業區、垃圾雄場(桶)開展兩次以上的消毒工作并記錄對出入人員嚴格登記、測量體溫,發現異常立即進行隔離并上報高新區防疫指揮部對進出車輛嚴格登記并進行噴灑消毒,外省車輛嚴禁駛?cè)牍さ貎?nèi)部。
(3)聯絡與上報
疑似病例。有以下三項臨床表現,并具有任何一項流行病學史的患者:
1)臨床表現:發熱;
2)流行病學史:發病前14天內有*市旅行史或居住史;
3)發病前14天內曾接觸過來自**的發熱伴有呼吸道癥狀的患者有聚集性發病或與確診病例有流行病學關聯。
在 時間內向上級主管部門及轄區疫情防控指揮部報告。
(4)物資儲備
對于藥品、防護用品、消毒用品儲備數量是否滿足日常所需,并提供儲備清單及每日消耗清單。(如:口置、感溫儀、防護服、護目鏡、消毒液、雨衣等)。
5、主要工作
(1)做好宣傳教育工作。組織人員進行衛生大掃除、印發宣傳資料及宣傳傳染病的防控知識。
(2)加強疾病檢查工作。
每天由施工班組長做好工人的檢查,突出以班組為單位的詢問制,通過摸、二看、三問、四查的方式,細致地觀察每一個工人的情緒與身體狀況,有可疑病癥,立即上報項目部。
(3)保持寢室空氣流通。開窗通風,保證室內空氣暢通。
(4)做好防范措施,每個寢室配備體溫計,84消毒液,口置等物品。
(5)加強工人個人衛生教育。教育工人飯前便后以及班后一定要洗手,注意個人衛生,使用肥皂和流動水洗手,不喝生水。
(6)啟動應急預案。如發現工人發熱特別是伴有咳軟、咽喉疼肩等,迅速隔離,立即帶到正規衛生院就診。
(7)實行日?qǐng)?bào)告和零報告制度。完善傳染病報告,做到早發現、早報告、早隔離、早治療。
6、應急措施
當工地出現“傳染病”疫情預警時,立即啟動應急處置方案,在 時間采取如下措施:
(1)在 時間內向上級主管部門及轄區疫情防控指揮部報告。
(2)對一般發熱等病人的處理:
1)出現發熱咳嗽咽痛等癥狀,應及時就醫,不得帶病上班。發熱病人退熱兩天后,且無反復,項目部應對其隔離14天無異常,オ能回崗。
2)在規定時間內向上級主管部門疫情防控指揮部報告發熱人數,并對病人作眼蹤了解。
(3)對可疑病例的處理:
1)發熱病人經醫院認為有傳染病疑似病例嫌疑的工地要立即報告上級主管部門及高新區疫情防控指揮部。對在工地發現的病人,要在 時間進行隔離觀察并報告指揮部醫療救治組診治。
2)工地要對可疑病人所在寢室或活動場所進行徹底消毒對與可疑病人密切接觸的人員進行隔離觀察。
3)可疑病人在醫院接受治療時,禁止任何人員前往探望。
4)工地應根據可疑病人活動的范圍,在相應的范圍內調整施工計劃和安排。
(4)對傳染病人的處理
若“疑似病人”被醫院正式確診為傳染病患者,工地要立即向上級報告并采取一切有效措施,迅速控制傳染源,切斷傳染途徑,保護易感人群,具體要求是:
1)封鎖疫點。立即封鎖患者所在寢室及班組,等待衛生部門和高新區疫情防控指揮部的處理意見。
2)疫點消毒。對工地所有場所進行徹底消毒,消毒必須嚴格按標準操作,消毒結束后進行通風換氣。
3)疫情調查。工地應配合高新區疫情防控指揮部進行流行病學調查。對傳染病人到過的場所、接觸過的人員,進行隨訪,并采取必要的隔離觀察措施
(5)根據相關規定,出現因疫情原因需要部分或全部停工,按上級主管部門疫情防控指揮部 決定執行。
7、保障措施
工地現場適當安排經費用于傳染病疫情的宣傳及防控工作,確保處理事件的快速反應能力。
8、責任追究
實行責任追究制。項目經理為 責任人,分管領導具體負責,各班組長直接負責,其余人員一崗雙責。全體管理人員必須把疫情的防控工作作為重要工作來抓,站在講政治的高度,以對工人高度負責的態度,認真做好傳染病防控工作,層層落實責任,做到防患于未然。對因工作不力、不負責任、措施不當造成工地傳染病疫情擴散傳播或?qū)κ┕と藛T健康造成嚴重后果的,將按上級有關規定實行責任倒查,并追究相關人員的法律責任。
第七章 計算書
1、施工安全、技術交底培訓記錄表
施工安全、技術交底培訓記錄表
施工單位: 編號:
分部(分項)工程名稱
日 期
接受交底班組名稱
地 點
主持人
交底人簽字
應參加交底人數
實際參加人數
缺席人數
交底內容
接受交底人員簽名
2、環形貼壁腳手架系統驗收記錄表
機具(三角架系統)驗收記錄表
工程名稱:
單位工程名稱
驗收日期
資料檢查
序號
檢查項目
要求(數量)
結果
備注
1
是否有材質單
角鋼、扁鐵、圓鋼等
外觀檢查
1
焊縫高度
符合設計、方案及 規范要求
2
進場數量
與清單相符并滿足施工需求
3
外觀完整性
及缺陷
進場機具不應有明顯破損,所有桿件及焊縫不應有裂縫
4
尺寸檢查
桿件尺寸與設計及方案相符
5
螺栓檢查
三角架安裝使用螺栓規格為M20螺栓
系統檢查
1
倒鏈
必須有試驗記錄
2
手拉葫蘆
必須有試驗記錄
3
手扳葫蘆
必須有試驗記錄
4
三角架鉸點
桿件無裂紋;螺絲符合要求
5
桿件/螺栓
所有桿件相互間靠緊,螺栓擰緊
6
操作平臺及圍擋
圍擋連接成一整體,網綱緊密連接;無空當;無孔洞;網內無雜物;安全網掛在三腳架頭上;兜底安全網掛在吊欄掛鉤上。平臺封閉嚴密。
7
欄桿
欄桿插接牢固,防護鋼絲繩拉緊
驗收人員
工地負責人:
驗收情況記錄:由項目部安全員或其指派專人,每天對照驗收表,對所有工器具進行詳細檢查,并形成安全臺賬。
3、頂部 層環形貼壁腳手架搭設構件的吊運計算:
3.1、起吊構件 重量計算:
環形貼壁腳手架由多截-100*10的熱軋扁鐵包箍與多個椅子型平臺連接而成,其中每截扁鐵包箍的 重量為15Kg左右、每個椅子型平臺的 重量為25Kg左右,考慮小型工具組合本次驗算取值50Kg。
3.2、卷?yè)P(yáng)機計算
卷?yè)P(yáng)機地錨計算
鋼構起吊設備采用金利牌JM型電控卷?yè)P(yáng)機(執行標準GB/T1955-2002),相關技術參數:起重量0.5T, 提升速度10-12m/min,容繩量160米,鋼絲繩直徑Φ5mm-Φ9.3mm,電機功率3KW,本工程選用鋼絲繩為Φ6mm鋼絲繩。卷?yè)P(yáng)機地錨采用4根M14膨脹螺栓固定于復烤廠地面上,地面為混凝土結構,強度大于C25。M14膨脹螺栓抗剪極限值為10KN,不均勻系數取0.8,取安全系數為2。則:
四根膨脹螺栓抗剪極限值F抗=4×10×0.8/2=16KN。
JK0.5電動卷?yè)P(yáng)機牽引力計算:
電動卷?yè)P(yáng)機牽引力,可按下式計算:
S
= 1020PHη/V
其中: S──作用于卷筒上鋼絲繩的牽引力;
PH──電動機的功率,取
PH=3kW;
η──卷?yè)P(yáng)機傳動機構總效率,取0.96;
V──鋼絲繩速度,V=0.2m/s;
經計算得
S=1020×3×0.96/0.2=14688N=14.7KN<F抗=16KN。地錨滿足要求。
3.3、起重鋼絲繩及拔桿計算
本工程起重 重量為50kg,拔桿采用80×4.5鋼管制作,頂部及底部焊接φ14圓鋼吊環,起重鋼絲繩選用φ6鋼絲繩。
起重鋼絲繩承載力驗算
提升鋼絲繩 工作拉力:
S=P/(nη)
其中 P - 提升荷載,P=1.5(Gd+Ge)=1.5×(0.15+0.5)=0.975kN;
Gd - 吊鉤及鋼絲繩自重,Gd=0.15kN;
Ge - 起重量,Ge=50×10/1000=0.5KN;
n - 承載鋼絲繩分支數,n=1;
η - 滑輪組總效率,η=0.9。
S=0.975/(1×0.9)=1.08kN
選擇6×19(a)鋼絲繩,鋼絲繩公稱抗拉強度1570(纖維芯)MPa,直徑6mm。
鋼絲繩的容許拉力按照下式計算:
[Fg]=αfg/K
其中 fg ─ 鋼絲繩的鋼絲破斷拉力總和,查表得fg=22.702kN;
α - 鋼絲繩之間的荷載不均勻系數,α=0.8;
K - 鋼絲繩使用安全系數,K=8.00。
得到:[Fg]=0.8×22.702/8=2.270kN>S=1.08kN
經計算,選此型號鋼絲繩能夠滿足要求。
拔桿采用φ80×4.5鋼管制作,長度為5m,工作時的最小傾斜角度為45°,計算按45°時進行計算,計算簡圖如下:
提升荷載設計值P =1.5×(0.15+0.5)=0.975kN
拔桿承受 彎矩M=0.975×2.3=2.24KN.m
鋼管抗彎截面模量:W=19080mm3
拔桿抗彎強度驗算:ρ=M/W=2.09*106/19080=109.5N/mm2<205N/mm2,滿足要求。
3.4、頂部Φ20掛鉤驗算:
頂部掛鉤點支撐:利用Φ20圓鋼S形鋼鉤上端與頂部爬梯M24的預埋膨脹螺栓連接下端與1.5t葫蘆(滑輪)連接。
S形鋼鉤抗拉直驗算:
S形鋼鉤 承載力設計值P =0.975KN
S形鋼鉤彎曲半徑按2.5D考慮,彎鉤端頭受力為最不利位置,則S形鋼鉤承受 彎矩M=0.975×0.1=0.098KN.m
S形鋼鉤抗拉直驗算:ρ=M/W=0.098*106/785= 124.2N/mm2<210N/mm2,滿足要求。
4、環形貼壁腳手架驗算
4.1、環形貼壁腳手架使用荷載計算
①、腳手架自重標準值:該煙囪 外徑為5.6米,根據煙囪平均外徑大小及專用腳手架的構件形式經過計算本工程的腳手架自重約NG1k=1200Kg*10N/Kg=12KN;
②、施工活荷載1:NQ1k=施工人員每班6人×80Kg/人=480Kg*10N/Kg=4.8KN
③、施工活荷載2:NQ2k=施工過程中平臺各種工、機具500Kg*10N/Kg=5KN
施工中腳手架的組合荷載計算:
N=1.3*12KN+1.5*(4.8KN+5KN)=30.3KN
4.2、本工程中腳手架荷載由12只手拉葫蘆共同承擔,所用手拉葫蘆頂部鉤掛點為煙囪筒壁中的螺紋圈筋,其最小的圈筋為Φ12mm的螺紋鋼筋,其抗拉強度設計值為300N/mm2,抗拉承載力驗算為:
f=300*113=33900N=33.9KN>30.3/12=2.53KN,Φ12mm的螺紋鋼筋承載力滿足要求。
4.3、手拉葫蘆的承載力為1500Kg/只,共計12只,其施工承載力驗算為:
f=1500Kg/只×12只*10N/Kg=18000Kg*10N/Kg=180000N=180KN>30.3KN符合要求。
根據計算本工程專用腳手架完全滿足煙囪拆除施工的需要。
4.4、環形貼壁式腳手架施工示意圖
說明:上圖為示意圖,除環向抱箍外,環壁腳手架沿圓周方向每3m為一個獨立單元,上部相應配置一個1.5t倒鏈。不足3m時采用0.8m、0.4m、0.2m收分條進行連接,收分位置在爬梯處,其它位置不允許設置收分。
安全措施:每個倒鏈與筒壁鋼筋掛鉤處設置“T”型鉤,采用A20圓鋼制作,如右圖:該掛鉤掛在底部豎向開槽處。
在外部欄桿設置兩道6-6×19+IWR-1770鋼絲繩, 道設置在欄桿頂部,從頂部管中心穿過;第二道設置在欄桿底部,從鋼筋立柱內側穿過,每一個單元有一個拉結點,采用12#鐵絲捆牢。
4.5、頂部環形貼壁腳手架葫蘆安裝圖示:
4.6、施工中環形貼壁腳手架葫蘆安裝位置圖示
5、懸掛繩驗算
本工程操作工人懸掛繩主繩采用Φ20白棕繩、副繩采用Φ18白棕繩,由專業生產高空作業安全繩的廠家提供。Φ20白棕繩的容許承載力,可按下式計算:
[Fz] = Fz/K
其中: [Fz]──白棕繩(麻繩,下同)的容許拉力;
Fz ──白棕繩的破斷拉力,取 Fz=16.00kN;
K ──白棕繩的安全系數,取 K=10。
經計算得
[Fz]=16.00/10=1.6kN。
施工人員的體重取0.80kN,考慮荷載組合為1.5*0.80kN=1.2kN,則白棕繩的容許承載力[Fz]=1.6kN>1.2kN,因此Φ20安全繩完全可以滿足該施工人員的安全防護需要。
混凝土煙囪拆除施工組織方案(篇一)
華能?chē)?guó)際電力股份有限公司
南通電廠一期煙囪拆除項目
安
全
專
項
施
工
方
案
編制單位:江蘇三里港高空建筑防腐有限公司
編 制 人:
審 核 人:
審 批 人:
2020年08月06日
目 錄
章 工程概況....................................................................................................................... PAGEREF
_Toc6546 1
節 危險性較大的分布分項工程概況............................................................................. PAGEREF
_Toc19386 1
第二節 施工要求................................................................................................................ PAGEREF
_Toc2674 6
第三節 技術保證條件......................................................................................................... PAGEREF
_Toc17752 6
第二章 編制依據....................................................................................................................... PAGEREF
_Toc21992 7
第三章 施工計劃....................................................................................................................... PAGEREF
_Toc25533 9
節 施工進度計劃......................................................................................................... PAGEREF
_Toc22273 9
第二節 施工現場準備....................................................................................................... PAGEREF
_Toc26208 13
第三節 施工主要機械設備計劃......................................................................................... PAGEREF
_Toc3034 15
第四節 勞動力計劃.......................................................................................................... PAGEREF
_Toc9956 16
第四章 施工工藝技術方法....................................................................................................... PAGEREF
_Toc4047 20
節 施工方法.............................................................................................................. PAGEREF
_Toc11838 20
第二節 施工流程.............................................................................................................. PAGEREF
_Toc14986 20
第五章 施工安全保證措施....................................................................................................... PAGEREF
_Toc27859 36
節 安全目標與生產管理體系..................................................................................... PAGEREF
_Toc24917 36
第二節 安全生產責任制及安全措施.................................................................................. PAGEREF
_Toc29304 38
第三節 應急預案及事故預警監測..................................................................................... PAGEREF
_Toc8558 48
第四節 文明施工目標及措施............................................................................................ PAGEREF
_Toc7342 55
第六章 季節性施工及特殊措施................................................................................................ PAGEREF
_Toc9768 60
節 高溫施工措施....................................................................................................... PAGEREF
_Toc14471 60
第二節 防雨、防臺風措施................................................................................................ PAGEREF
_Toc5608 63
第三節 疫情防控措施....................................................................................................... PAGEREF
_Toc25785 67
第七章 計算書........................................................................................................................ PAGEREF
_Toc5657 73
章 工程概況
節 危險性較大的分布分項工程概況
本工程為建(構)筑物拆除工程,施工主體為華能南通電廠一期一座高210m的砼煙囪,工程地點位于江蘇省東部、長江北岸的南通市西郊,西至南京市195km,南至蘇州市約85 km,東南至上海市約110 km,東距長江入海口約160 km。廠區位于南通市西郊天生港鎮東側長江邊,東臨蘆涇路,距市中心約10 km;南臨長江天生港水道;西至通燧路,距天生港鎮和天生港發電廠約1.0 km;北至緯七路,距204國道約0.5m,本方案主要針對210m砼煙囪及煙道等附屬物的拆除。
1、拆除范圍及工作量:南通電廠一期煙囪為鋼筋混凝土結構,高210m,+0.000處直徑21m,筒首處直徑8.28m,混凝土強度C30,鋼筋 直徑為20mm,筒壁鋼筋砼3019.42m3,內襯材料1026.05m3。為確保拆除工程的安全,本工程采用人工與機械拆除相結合的施工工藝。20m標高以上采用人工拆除、20m標高以下采用機械拆除。
本工程包括機械設備及人員調遣、安全圍護、煙囪零米以上全部拆除、建筑垃圾清運等。煙道采用氧乙炔分塊割除法拆除,GGH出口煙道拆除后出口端用6mm鋼板全部封閉。施工工期預計為100個日歷天。
2、工程特點
(1)煙囪周?chē)h(huán)境:本次拆除的為一期煙囪。一期煙囪南側有城市供熱蒸汽母管,東側有運行中的電廠3#機組,北側有一期鍋爐鋼架,西側有運行中的一、二期共用輸煤棧橋。
(施工現場平面布置圖)
(2)拆除施工方案分析
1、拆除施工方法介紹:目前煙囪的拆除方法有以下幾種:
1.1、人工拆除
人工拆除主要通過使用手工工具,如氣鎬、手拉葫蘆、鋼絲繩等工具人工進行拆除。一般使用在環境受限周?chē)鷽](méi)場地的情況下。
采用人工拆除煙囪需要考慮以下關鍵因素:
= 1 \* GB2 ⑴提供安全的施工環境,即搭設安全牢固的施工腳手架,保證拆除人員的人身安全。
= 2 \* GB2 ⑵考慮人員到達施工腳手架的出入方式,采用人工拆除的方法,工期長、施工人員多,來往工作面頻繁,必須提供方便安全的出入方式;一般利用煙囪原有的爬梯上下,在施工前進行加固。
1.2、機械拆除
機械拆除是利用液壓破碎機械從上至下拆除,這種拆除方法受到機械作業高度的限制,不適宜拆除高度超過30m的建構筑物。
機械拆除還可以采用開設切口的方法,利用伐樹原理使煙囪定向倒塌,采用此種方法要求煙囪周?chē)凶銐虻膱?chǎng)地。
采用機械拆除時,要注意操作機械時的安全、操作時的空間、設備的能力和對操作手的保護。
1.3、爆破拆除
爆破拆除是利用炸藥爆炸時釋放的能量破壞混凝土結構,形成設計的切口形狀,使煙囪沿預定的方向倒塌的拆除方式。使用爆炸物時,要考慮作業人員的資質、設備和經驗。爆破拆除高聳物時,其坍塌破壞方式主要有定向倒塌、折疊式倒塌、分段單向控制爆破三種方式。
= 1 \* GB2 ⑴定向倒塌方案
倒塌原理:其原理是在煙囪傾倒一側的底部,將其支撐筒壁炸開一個一定高度和長度大于該部位筒壁周長二分之一的爆破缺口,從而破壞其結構的穩定性,導致整個結構失穩和重心外移,在本身自重的作用下形成傾覆力矩,迫使煙囪按預定方向倒塌。
場地要求:定向倒塌方案要求在倒塌方向必須具備一個一定寬度和長度的狹長場地。該場地的長度,自煙囪的中心算起,不得小于建筑物高度的1.0~1.2倍,垂直于倒塌中心線的橫向?qū)挾炔坏眯∮跓焽璞撇课煌鈴降?.0~3.0倍
= 2 \* GB2 ⑵折疊式倒塌方案
折疊式倒塌的原理與定向倒塌的原理相同,除了在底部炸開一個缺口以外,還需要根據分段的要求,在分段的部位炸開一個或多個缺口,相鄰的缺口方向或一致或相反,使煙囪從頂端開始,逐段向相同或相反的方向折疊,倒塌在原地附近。
此方案適用于煙囪的高度相對周?chē)膱?chǎng)地來說較高,無法采用定向倒塌方案時采用,但此方案難度較大且安全性較差。
= 3 \* GB2 ⑶多段單向控制爆破方案
多段單向爆破拆除是融合利用定向倒塌及折疊式倒塌的爆破技術,分幾次在煙囪不同高度處開設爆破缺口,分次實施爆破。即先在煙囪一定高度處開設爆破缺口對上半段實施爆破,然后重新布置防護設施,在煙囪下部開設缺口,利用定向倒塌方案對下半段實施爆破的拆除方法。多段單向
控制爆破技術適用于倒塌場地不滿足定向倒塌方案的場地要求,同時對保護對象要求高的拆除工程。
1.4 施工方法比較分析
為了保證選擇到經濟可行的施工方案,通過對施工費用、安全系數和場地要求三個方面對上述拆除方法進行分析。
安全系數方面分析,同樣是人工拆除 ,爆破拆除次之,機械拆除 ;從場地要求方面分析,機械拆除對場地的要求 ,爆破拆除次之,人工拆除 。詳見下表。
表3-1 不同施工方法對比分析表
施工費用
安全系數
場地要求
人工拆除
高
高
低(場地符合要求)
機械拆除
低
低
高(場地不符合要求)
爆破拆除
中
中
中(場地不符合要求)
3、施工方案優化及選擇
受環境限制等原因采用人工與機械相結合的方式進行拆除,施工工期定為100個工作日,煙囪需要人工、機械配合拆除部分為190m。在地面向上20m以上進行機械拆除作業,從機械設備及人員調遣、四周?chē)o(hù)到整個地面以上拆除建筑垃圾清運為止,工期長,任務重。
(1)需要確保拆除構筑物的穩定性
由于拆除的煙囪整體結構較好、較高,在分塊切割過程中應保證每個塊體的穩定性,確定在安全的情況下再下落,嚴防由于受拉結力作用而影響筒體的穩定性,會導致部分承重筒體出現開裂、傾斜等現象。
(2)安全和質量要求高
施工時對振動要求較高,需要采取特別措施,防止碎塊落地沖擊對周?chē)?構)筑物產生影響,同時場地小,機械和人員多而雜,不安全隱患多,因此施工過程中要時刻牢記安全,采取行之有效的安全防范措施,對施工質量和施工進度做合理安排。
根據《危險性較大的分部分項工程安全管理規定》建辦質〔2018〕31號文件,本工程屬于超過一定規模的危險性較大的分部分項工程范圍。
施工立面圖:
待拆煙囪現場圖:詳見廠區建(構)筑物平面布置圖。
第二節 施工要求
施工前請求建設方協調事宜:
1、清理施工現場地面機械設備及其他雜物;
2、接通施工電源;
3、提供施工水源接點,以便我單位灑水降塵;
4、拆除期間封鎖相關道路,屆時我單位將在相關路口用標牌予以明示,并指派專人看守。
第三節 技術保證條件
組織施工技術人員深入現場,詳細了解現場的具體情況,確定煙囪拆除的施工方法。施工方案的選取和施工布署直接影響施工安全,所以我們根據現場情況認真討論優化方案,編制合理可行的施工作業設計(方案),對各個作業對象、施工步驟的要點等加以明確說明。做好前期各級技術交底工作。
施工技術人員認真審閱以下資料:拆除工程的有關圖紙和資料;拆除工程涉及區域的地上、地下建筑及設施分布情況資料。全面了解拆除工程的圖紙和資料,進行實地勘察。
第二章 編制依據
1、編制依據
1.1.《工程測量規范》GB50026-2007
1.2.《施工現場臨時用電安全技術規范》JGJ 46-2012
1.3.《建筑施工高處作業安全技術規范》JGJ80-2016
1.4.《建筑機械使用安全技術規范》JGJ33-2012
1.5.《建筑拆除工程安全技術規范》JGJ147-2016
1.6.《建筑施工扣件式鋼管腳手架安全技術規范》JGJ130—2011
1.7.《鋼管腳手架扣件規范》GB15831-2006
1.8.《中華人民共和國環境保護法》
1.9.《建設項目環境保護管理?xiàng)l例》
1.10.《水污染防治法》
1.11.《固體廢物污染環境防治法》
1.12.《環境噪聲污染防治法》
1.13.《特種作業人員安全技術考核管理規則》GB5306-85
1.14.《住房城鄉建設部辦公廳關于實施〈危險性較大的分部分項工程安全管理規定〉有關問題的通知》(建質[2018]31、37號文)文件
1.15.華能集團安全生產管理規定及南通市與拆除工程相關的技術規范
1.16.甲方提供的構筑物拆除相關拆除現場周邊環境現場勘查資料
1.17.總結本單位及施工人員施工過的類似工程的施工技術經驗,結合已推廣應用的新技術、新工藝、新材料的使用經驗。
2、拆除要求
本工程的安全目標是:不發生人身傷亡事故,不發生火災事故,不發生設備損壞事故,不發生交通事故,不發生環境污染事故。
2.1拆除工程安全要求
=
1 \* GB2 ⑴在煙囪拆除前,應對本拆除工程周?chē)慕ǎ?gòu))筑物進行現場踏勘,詳細了解其狀況,并對其采取安全可靠的保護措施。
=
2 \* GB2 ⑵拆除施工開始前,承包單位應首先與發包方簽訂安全管理協議,接受安全教育培訓。
2.2 拆除工程施工要求
=
1 \* GB2 ⑴全面履行合同職責,在合同規定工期內將合同范圍內的工程全部拆除、清運及現場清理工作。
=
2 \* GB2 ⑵我方主動了解、踏勘拆除建(構)筑物的結構,制定詳細可行的拆除方案、施工進度計劃及安全保障網絡,并經發包方認可,否則不得開工,確保拆除工作安全、高效、按期完成。
=
3 \* GB2 ⑶拆除機械、拆除垃圾 堆放到甲方指定的地方,拆除完工后 清運處理。
第三章 施工計劃
節 施工進度計劃
1、工期目標
本工程計劃工期100個日歷天,確保按期完工,力爭提前完工。
2、進度計劃
2.1工程進度計劃確定原則
本標段施工進度計劃安排原則是:“以施工準備、施工腳手架搭設、人工拆除為主,混凝土破碎、建筑垃圾運輸為輔的進度規劃作為控制,確?偣こ踢M(jìn)度目標的實現”。
⑴精心組織,合理安排,平行作業,根據工程特點及工作量大小安排施工,確保工程進度。
⑵施工條件相對較好的分布工程,盡量早開工,形成施工規模;施工條件較差且不影響工程進度的工程,可較晚開工。
2.2 計劃開工日期、竣工日期
開工日期:中標后以合同簽訂的開工日期為準。
竣工日期:開工日期后100個工作日內。
2.3 工程進度計劃
根據本工程特點及工程量大小,擬作如下施工安排,在實際施工過程,做好實際進度與計劃進度的比較工作,合理安排機械和勞動力。
⑴拆除積灰平臺及出渣口防護棚搭設:3個日歷天;
⑵人工拆除、機械拆除:92個日歷天完成;
⑶垃圾外運:3個日天完成;
⑷殘值處置及驗收:2日歷天;
(施工進度計劃?rùn)M道圖見下頁)
3、施工進度考核辦法
3.1制定工期目標
本工程應在保證安全的基礎上,確保施工進度。施工中以總進度網絡計劃為依據,按不同施工階段、不同專業工程分解為不同的進度分目標,以各分項管理、技術措施為保護手段,進行施工全過程的動態控制。
3.2按施工階段確定控制節點
以關鍵線路和次關鍵線路為線索,以計劃中起止為控制點,在不同施工階段確定重點控制對象,制定施工細則,達到保證控制節點的實現。
3.3按專業工種分解確定交接時間
在不同專業和不同工種的任務之間,要進行綜合平衡,并強調相互間的銜接配合,確定相互交接的日期,強化工期的嚴肅性,保證工程進度不在本工序造成延誤。通過對各道工序完成的質量與時間的控制達到保證各分部工程進度的實現。
3.4總進度計劃目標分解
按總進度網絡計劃的時間要求,將施工總進度計劃分解為月度和旬期進度計劃。
3.5確定施工進度計劃的動態控制方法
施工進度計劃的控制是一個循環漸進的動態控制過程,施工現場的條件和情況千變?nèi)f化,項目經理部要及時了解和掌握與施工進度有關的各種信息,不斷將實際進度與計劃進度進行比較,一旦發現進度拖后,要分析原因,并系統分析對后續工作將產生的影響,在此基礎上制定調整措施,以保證項目最終按預定目標實現。
3.6制定工期獎罰制度
總進度目標和各控制節點的目標確定后,比較實際進度與計劃進度,制定嚴謹?shù)墓て讵?jiǎng)罰制度,提高加快進度的工作積極性。
4、工期保證措施
4.1 保證按時開工措施
周密、細致的施工準備工作是確保工程準時開工,以及開工后形成連續施工能力的前提,組織參加本標段施工的項目班子進場,利用我公司已有的施工經驗和所積累的技術資料,編制出施工進度二級計劃。
4.2施工組織保證措施
=
1 \* GB2 ⑴對關鍵工序、集中耗工數多的項目組織相關施工安全負責人員,進行每日施工前班前會檢查施工人員身體狀況(嚴禁有酒后、疲勞、身體不舒服、疾病等不良登高作業),檢查個人勞保用品是否穿戴合格,組織安排每日的施工任務。
=
2 \* GB2 ⑵把好設備及系統驗收、調試關。試運前期的準備工作愈充分,系統投用就愈順利,系統內部愈清潔,投用時設備出現故障的機率就愈小,保護校驗愈徹底、重現性愈好,系統投用后的可靠性就愈高。設備及系統的投用狀態愈好,就愈順利,耗時就愈少,就可使工期得到確保,甚至有所提前。
=
3 \* GB2 ⑶設備、材料的按計劃交付,將為本標段施工總進度的完成創造有利的外部條件。我們將主動積極地配合建設單位做好這方面工作。萬一由于設備供應發生延期或其他原因造成局部工程工期延誤時,我方將積極采取措施把工期抓回來。必要時,我方可以調動全公司施工人員、管理人員和施工機械來實現工程工期。
對本工程我方將采用8h工作制,合理安排施工人員的休息,做好后勤供應工作確保作業面不間斷施工。后勤服務人員要做好生活服務供應工作,防止集體食物中毒影響工程進度
第二節 施工現場準備
1、施工前 行現場平面布置,劃定施工區域并設置現場圍擋(采用1.8m高的硬質圍擋板),非現場施工人員不得進入現場,防止安全事故發生,并做相關的材料的計劃及采購。
2、按現場實際情況及業主所提供的現場條件,本工程施工用生產、生活設施均設置在廠外,F(xiàn)場臨時設施主要是敷設施工臨時用水、用電管線,修建、完善施工現場隔離防護擋板墻、值班室(臨時休息室)、臨時倉庫等。
3、開工前,請甲方協助辦理好有關城建、市容、環衛、交通等開工手續和建委的相關的工程備案工作,并指派代表常駐現場,協調配合拆除施工。拆除施工中積極采取降塵措施,施工現場采取低噪音、低粉塵的施工方法。
4、請甲方為施工現場提供施工所必須的降塵用消防水源,施工用電源(380V)。為防止消防水源壓力不夠,另配備1-2輛高壓灑水車配合進行灑水降塵。
5、根據現場情況及工程安排,準備必要機械設備、材料、人員等進場,并提前做好關鍵路口的安全標記及指揮。
6、施工臨時用地表:
用途
面積(m2)
位置
需用時間(天)
機械設備
250
靠近施工現場
100
臨時倉庫(借用)
50
靠近施工現場
100
供電、供水
6
靠近施工現場
100
值班(臨時休息)室
20
廠區內
100
工人宿舍
50
廠區外租賃
第三節 施工主要機械設備計劃
1、機械設備配備,遵守以下原則:
(1)優選精良、 、適合本工程的 施工機械設備,合理進行匹配,使項目形成快速施工能力。
(2)根據本合同段工期及工程量,使機械設備能力大于進度計劃指標能力,有足夠的設備儲備。
(3)同類機械設備盡可能采用同廠家設備,以便于維修、配件供應和通用互換,確保機械使用率。
擬用于本工程的機械、設備表
序號
名稱
規格型號
數量
產地
制造
日期
用于施工部位
1
挖掘機
PC450
2臺
租賃
拆除
2
高壓灑水機
2臺
租賃
降塵
3
裝載機
ZL50
1臺
租賃
4
小推車
3輛
5
風鎬
/
10臺
浙江
2019年
拆除
6
切割機
220V
4臺
上海
2019年
/
7
鋼絲繩
Φ14、Φ16
300m
江陰
2019年
用于局部懸滑施工
8
鋼絲繩
Φ12
100m
江陰
2020年
用于局部懸滑施工
9
保險帶
3m
30根
江蘇
2020年
人員保險繩
10
鋼材
/
1.2T
馬鞍山
2020年
施工腳手架
11
對講機
DJ101型
4臺
天津
2019年
上下聯系
12
輸氣管
---
1套
/
2020年
無縫鋼管(自制)
13
金屬平臺
2套
自制
14
三滑槽滑輪
2T
10只
江蘇
2020年
15
氧氣丙烷瓶
/
5套
/
/
16
卸扣
Φ30
80只
徐州
2020年
17
電源檢修箱
50KW
2套
江蘇
2019年
18
懸索(繩)
Φ20
300m
現購
19
機械式卷?yè)P(yáng)機
1T
1臺
南通
2019年
20
電焊機
BX1-400
1套
南通
2020
GGH出口煙道封堵
21
安全密目網
2000目
400㎡
22
腳手管
Φ48
2000m
搭設防護棚
23
滅火器
5
湖南
防火應急
24
空壓機
3.5M3
3
浙江
2019年
制氣
25
經緯儀
J2-2型
1臺
上海
2020
監測
2、施工用電、用水、用氣的設計與布置
根據本工程的工程特點,用水用電量較小,生產、生活用水、用電均應服從現場管理的有關規定。
用電設計:從廠內專用線路中接出。由甲方提供電源。
用水設計:從廠區的用水管道接出支水管。由甲方提供水源。
用氣設計:本工程用氣采用氧氣、丙烷,在當?shù)刭?gòu)買租用;氣瓶存放點,安排專人負責,確保安全。
3、臨時應急措施
配合廠方,根據現場實際情況制定切實有效、可行的應急措施,一旦發生意外,立刻啟動應急措施,配合廠方控制意外發生影響的范圍和造成的損壞。
第四節 勞動力計劃
1、專職安全生產管理人員
1.1、施工組織機構的設置原則
根據本工程規模、工期要求、施工環境確定如下原則:
(1)堅持項目法管理的原則。綜合運用人員、機械、物資、方法、資金和信息,實現質量和造價的 組合。
(2)遵循GB/T28001、ISO9001質量體系文件,完成要求的質量目標。
(3)在滿足業主要求的前提下,確保實現質量、安全、工期的預期目標。
1.2、施工組織機構
為了確保質量目標的實現,按照施工管理規定實行項目法施工,組建工程項目經理部,項目經理部在各職能部門的監督指導下,對工程的質量、工期、成本、安全等實施全面管理。
各分項工程的施工由各專業班組按照生產計劃保質、保量完成,根據施工需要針對本次拆除施工工程組建項目部。
1.3、管理人員
1.3.1 管理人員安排
根據項目組織機構配置情況,項目部配備項目經理1名,項目副經理1名、技術負責人1名、技術員1名、安全員2名,施工員(施工隊長)1名。
1.3.2 管理人員職責
= 1 \* GB2 ⑴項目經理
項目經理是公司法人代表在項目上的委托代表,是質量安全生產的 責任人,根據授權在項目上負責施工現場全部施工組織的領導工作及對外聯絡協調工作,負責向上級人員進行合同交底、計劃交底,組織項目的生產調度和成本分析會,領導現場文明施工及現場形象管理。項目副經理全面配合項目經理做好本職工作。
(2)安全技術負責人
協助項目經理主抓技術管理、質量管理工作,負責工程施工組織設計、施工措施的編制及變更。通過加強施工全過程的管理,保證質量目標的實現。
(3)技術員
參與工程施工組織設計、施工措施的編制及變更,進行技術交底及技術教育,辦理工程變更,負責施工方法的調整收集、整理工程技術資料,做到與工程同步,解決施工中出現的一切技術問題。
(4)施工員
按質量目標對各施工隊進行監督與管理,實施施工組織設計與施工技術方案,組織施工過程中的質量自檢并提出自檢報告,對工程質量負責。參加隱蔽驗收,中間結構驗收和交接驗收,負責安全生產。
(5)安全員
安全員責任重大,首先安全員本身要有安全意識,熟悉并了解各種規章制度。安全員應負責施工現場的安全監督和管理工作,對違章現象有制止權、處置權,緊急情況下有停止作業權。負責現場的安全教育工作,遇緊急情況及時上報。
主要施工管理人員表
名稱
姓名
職務
職稱
只要資歷、經驗
及承擔項目
總部
項目主管
宋文榮
董事長
工程師
主持完成多項拆除工程
其他人員
現場
項目經理
孟飛
項目經理
工程師
主持完成多項拆除工程
施工管理
張榮
經理
工程師
參加完成多項拆除工程
技術管理
江國毅
工長
助工
參加完成多項拆除工程
施工管理
江國毅
技術員
助工
參加完成多項拆除工程
安全管理
張文宏
安全員
工程師
參加完成多項拆除工程
2、項目作業層(含特種作業人員)
根據本工程的實際,參與施工的所有技術工種崗位上的人員必須全部持證上崗,上崗前進行身體健康檢查;施工前,對進場的所有施工人員進行三級安全教育培訓,學習相關規章制度,觀看安全警示教育短片,結合南通電廠的制度,強化現場特種作業人員的施工安全意識。勞動力需求計劃如下: 單位:人
工種
按工程施工階段投入勞動力情況
平均
高峰
焊工
1
1
氣割工
1
2
高處作業工
10
14
司索信號工
1
1
物料提升司機
1
1
電工
1
1
普工
2
2
合計
17
22
注:本計劃表是以每班八小時工作制為基礎編制的。
第四章 施工工藝技術方法
節 施工方法
根據拆除場地的實際情況,現場踏勘,通過多方研究和分析比較,結合以往施工經驗,煙囪拆除決定采用搭設一種環形貼壁腳手架的方法,人工利用風鎬將煙囪自上而下逐層解體、分塊拆除,拆除的混凝土塊在煙囪筒體內自由落地;落地后的混凝土塊用采用挖掘機械裝車外運的施工方案,依次將煙囪筒身拆除到+20m處,余下的20m筒身采用挖掘機粉碎性拆除。煙道采用挖機結合氣割機具對期進行分段、分塊進行切割拆除。
第二節 施工流程
2.1、施工前準備(附在煙囪壁上的管道采用橡膠皮防護)→煙囪筒體底部30m范圍硬質全封閉隔離→拆除積灰平臺、隔煙墻→煙囪筒體底部鋪設出渣平臺(緩解拆除塊體下落的沖擊力)→搭設出渣口防護棚→檢查爬梯及頂部平臺→安裝卷?yè)P(yáng)機、固定頂部葫蘆→環形貼壁腳手架搭設→避雷設施移除→頂層平臺下方二層檢修平臺拆除→煙囪筒身人工拆除190m(腳手架移逐次下移、廢渣定時清運)→機械煙道拆除→機械拆除20m筒身(廢渣定時清運)→廢舊物資處置并清理現場→驗收。
2.2、施工方法
2.2.1施工前準備
拆除工程施工前,掌握210m煙囪施工圖紙及施工方案,了解毗鄰建筑物的分部情況。對需保留的管線、設施采取保護措施。具體措施如下:
⒈施工前對待拆210m煙囪筒身向外延伸30m范圍設立安全警戒區域,拉好安全警戒線懸掛帶有警示標語的警示牌。
⒉施工單位與建設單位協調確定施工現場進出場通道位置和現場布局安排,施工區域內設立安全警示標志,施工現場出入口懸掛警示牌,并有醒目標志且有專人看守,無關人員不得入場。
⒊煙囪爬梯構件的安全性檢查安排2名拆除技術經驗豐富的人員對煙囪的爬梯進行攀登檢查,發現爬梯構件(特別是煙囪爬梯的預埋構件)腐蝕的部位應給予加焊加固,確保施工人員攀登作業的安全。
⒋在煙囪直爬梯護籠內頂部預埋件及自制S鉤上系一根Φ20的安全繩直至地面,作為施工人員攀爬上落時的安全繩,攀爬時作業人員用安全帶自鎖器、防墜器與安全繩連接。
⒌由于待拆除煙囪周?chē)ㄖ锛肮艿垒^多,進行拆除施工時對操作平臺進行封閉,不得有碎石向外飛濺(灰塵除外)。對煙囪周?chē)艿赖仍O(shè)備設施搭設鋼管腳手架防護棚進行防護,拆除時所有拆下來的塊體及鋼材都從煙囪內部自由落下。
2.2.2、安裝卷?yè)P(yáng)機、固定頂部葫蘆
根據現場實際情況,布置一臺0. 5t卷?yè)P(yáng)機,卷?yè)P(yáng)機底座采用4根∠50×5制作,每根角鋼兩端開φ16孔,在地面錨入4根Φ16化學膨脹螺栓,將卷?yè)P(yáng)機底座四角固定在膨脹螺栓上(相關計算見卷?yè)P(yáng)機地錨計算),在其卷?yè)P(yáng)機后部1m地面處錨入2根Φ16化學膨脹螺栓再用Φ12鋼絲繩與卷?yè)P(yáng)機連接,作為卷?yè)P(yáng)機保險繩。
人員通過爬梯將鋼絲繩、爬桿、吊鉤等工具運至頂部安裝地點進行安裝,拔桿底部用S鋼鉤與煙囪外爬梯預埋件連接,連接處用12#鐵絲捆扎牢固,拔桿頂部用φ10鋼絲繩與煙囪箍筋連接,角度為60度。導向滑輪安裝及拔桿布置如下圖所示:
鋼管直徑
鋼管壁厚
載面面積(m^2)
每米重量 (㎏/m)
慣性矩(m^4)
抗性矩(m^3)
回轉半徑
計算長度
長細比λ
屈服強度f(wàn)y(MPa)
穩定系數Ψ
受壓承載力(kN)
76
4.5
1.01E-03
7.93
6.48E-07
4.27E-06
0.0253
3.7
146
235
0.355
77
待起重系統安裝好后開始固定頂部手拉葫蘆,在固定手拉葫蘆前需將此處內襯磚拆除,然后將Ф20掛鉤固定至煙囪砼筒壁頂部,掛鉤寬度大于煙囪頂口厚度10mm,如下圖:
安裝吊鉤及手拉葫蘆前,人員站在頂部信號平臺上安裝一圈14-6×19+IWR-1770鋼絲繩,繩頭用四只配套的鋼絲繩夾頭固定牢固,該平臺距離筒首4.5m,人員利用竹竿將該繩套移動至距筒首300mm處,一人爬至筒首利用1.75t手扳葫蘆將該鋼絲繩拉緊,該鋼絲繩作為安全繩(拆除時安全繩數量為四根,每根安全繩不超過兩個施工人員),施工人員的安全帶系于該繩,首先將掛鉤安裝好,沿筒首周長等分安裝12個,待掛鉤安裝好后安裝手拉葫蘆。
2.3、環形貼壁腳手架安裝(腳手架詳見專利證書及評價報告)
環形貼壁腳手架由抱箍、三角架操作平臺、欄桿、安全網、彩鋼瓦組成。待吊鉤和手拉葫蘆安裝完畢后開始安裝環形貼壁腳手架。
(1)抱箍安裝
抱箍與手拉葫蘆采用鋼絲繩繩套連接,鋼絲繩規格為12-6×19+IWR-1770,繩套端部采用4個繩卡鎖死,如下圖所示。標準抱箍安裝完畢后安裝抱箍收分,安裝前需用手扳葫蘆將抱箍?jī)啥死o(抱箍在同一水平位置時將抱箍收緊),然后安裝抱箍收分條,抱箍收分條位于爬梯附近,便于操作,待兩根φ20螺桿安裝完畢后,手扳葫蘆再次收緊(不得全部松開,起到二次保護作用)。
(2)三角架平臺(即專利中的椅子型平臺)安裝
抱箍安裝完畢后開始安裝三角架操作平臺,如上圖所示,將φ18掛鉤與抱箍外挑耳連接,三角架操作平臺需在地面組裝好,整體分段懸掛,該構件重量約為50kg,為本工程吊運最重構件,采用0.5t卷?yè)P(yáng)機運至頂部進行安裝。
待三角架平臺安裝完畢后,在每個掛鉤處并用螺絲連接牢固。
(3)欄桿、安全網及彩鋼瓦等安裝
待三角架平臺安裝完畢后,開始安裝欄桿、安全網及彩鋼瓦等,將欄桿安裝至三角架端部120mm高φ18立柱上,并在該欄桿內側懸掛安全網(阻燃型),在欄桿頂部及底部安裝兩圈φ6鋼絲繩,每個三角架與欄桿
中部橫桿采用12#鐵絲進行連接,保證平臺及欄桿整體性。
煙囪上口8.3米直徑處平臺安裝與下口直徑18米處平臺安裝示意圖(詳見下圖)
、
平臺底部鋪設一層3mm厚的橡膠片,橡膠片上面再用防火布鋪設,與煙囪筒身完整貼合無縫隙,安全欄桿四周用彩鋼瓦進行封閉,防止高空飛石落物。爬梯位置采用跳板滿鋪,并在其上部鋪設彩鋼瓦。
2.4、開設清渣口、搭設出渣口防護棚 在煙道口原有位置開設清渣口,尺寸位置不變。開設完成后搭設出渣口防護棚,在煙囪底部用Φ48鋼管、竹籬笆或者彩鋼瓦搭設出渣口防護棚。棚頂出并安裝防水噴淋管降塵。詳細尺寸見及說明示意圖:
2.4.1煙囪拆除渣土清理 煙囪拆除50m后對煙囪內部渣土進行一次挖出清理,挖渣施工前,由拆除施工人員及施工隊長對作業平臺牢固穩定檢查、對作業平臺上面的各工器具進行牢固穩定檢查、對煙囪內壁破碎處碎塊碎石清理及耐火磚是否有傾斜、松動處進行清理檢查,待檢查無掉落情況后,經項目施工負責人確認后方可進行清理渣土作業。
2.5、煙囪筒身拆除(每塊塊體大小從頂口開始向下50m為2m*3m,再往下70m范圍為3m*5m,再往下為3m*6m),由于頂口距離地面距離較高,考慮到碎塊自由落體對地面的沖擊比較大,故在 下落時,用專用測振儀檢測,檢測一下碎塊對地面的沖擊的大小。并根據甲方對周?chē)O(shè)備運行參數的檢測情況,決定塊體大小是否合適,若結果在容許范圍內,則按此方案繼續實行,若影響較大,則調整拆除塊體大小及高度。
待腳手架安裝、出渣口防護棚搭設完畢并驗收合格后開始進行煙囪拆除作業。
為防止拆除作業過程中有漏網小碎石子掉落在下方的二層檢修平臺而蹦跳發生傷人、傷物事故,故需先將頂層平臺下的二層檢修平臺拆除。拆除順序?yàn)橄炔鸪钕聦訖z修平臺,再拆除中部檢修平臺。最下層檢修平臺拆除作業時可在中部平臺用ф12mm的鋼絲繩沿鋼平臺主支撐鋼構件上環形一周并用鋼絲夾頭夾緊,用幾根ф20mm的尼龍繩(懸掛主繩)掛在鋼絲繩上并與平臺主支撐的鋼構件上連接并緊固:施工人員從煙囪的爬梯攀爬到最底層平臺,用ф12mm的鋼絲繩沿鋼平臺上方筒壁1.5m處環形繞一周并用鋼絲夾頭夾緊,施工人員在底層平臺上組裝好懸繩座式凳高板后從煙囪爬梯一側按順序分節分段進行下層檢修平臺拆除,拆除一節利用地面卷?yè)P(yáng)機吊運一節。拆除期間施工人員將保險帶勾掛在已圈繞筒壁的鋼絲繩上作為施工人員的雙保險。
底層檢修平臺拆除完畢后,利用頂層平臺作為懸吊點按同樣的方式拆除中部檢修平臺。
在煙囪底部設置空壓機,用一根20公斤壓力的鋼絲編織液壓膠管沿爬梯外側進行布設直至施工作業面,每隔3m防火繩與爬梯預埋件連接,防止落物損壞氣管。
拆除按照原模板施工縫進行拆除,每一塊模板為一個拆除單元,先鑿除豎向槽,寬度約為300mm,然后鑿除橫向槽,剔出立筋,方便氣割(氧-丙烷氣體切割)。待槽開好后,采用16-6×19+IWR-1770鋼絲繩及2個5t手拉葫蘆將每個塊體籠在一起(同時塊體下方一周用16-6×19+IWR-1770鋼絲繩捆牢,防止塊體傾倒時不定向,確保塊體的穩定性。),緩緩收緊后,分別氣割塊體之間豎向槽、橫向槽的鋼筋,直至將其拉倒,被拆除塊體自由落至煙囪底部。
在拉倒鏈前一定要確認橫向槽豎向鋼筋全部斷開后方可進行拉緊,一邊拉一邊觀察,保證施工安全。
由于煙囪頂部直徑小,下部直徑大,根據實際施工進度如需增加拆除人員時,則開槽數量相應增加,采用上述方法由13名登高作業拆除人員將煙囪拆除190m余下的20m為機械拆除。
拆下來的混凝土碎塊定期進行清理,清理碎塊時嚴禁進行拆除施工,禁止交叉作業。
2.6、抱箍及腳手架系統滑動
筒壁拆除一段需要將平臺降至下一個作業面,施工人員自行先對抱箍分條上的螺桿進行檢查是否松動,手扳葫蘆是是否松動,作業平臺是否穩定牢固,經施工隊長檢查確認無問題后方可進入下一施工步驟,施工人員將1#位手拉葫蘆S鋼鉤下移至下個筒壁環向鋼筋吊點處,后將手拉葫蘆進行拉緊,經過施工隊長檢查確認后,下一步由施工人員將抱箍分條螺桿上螺母松至 限位,將手扳葫蘆緩慢松鏈?zhǔn)沟帽Ч績啥寺砷_(kāi),由施工人員將每個手拉葫蘆進行反向轉動鏈條,使得平臺緩緩下降,使平臺整體下移到下一個拆除位置(每次下移1.2m作業面高度),完成作業平臺下降后,由施工人員用手扳葫蘆將抱箍?jī)啥死o,然后將抱箍分條螺桿收緊固,將2#手拉葫蘆S鋼鉤下移至下個筒壁環向鋼筋吊點處進行收緊,經過施工隊長確認穩定牢固后,方進行下一步拆除。
葫蘆連接詳見附圖(第十章上下連接點詳圖),一端與煙囪箍筋連接,一端與抱箍連接。
為了保證施工安全,預留500mm開槽高度,采用ф14鋼絲繩將環向鋼筋與倒鏈連接,作為二次保險繩。待所有倒鏈掛設好并拉緊后,將收分處手扳葫蘆松開(不得拆卸下來),緩緩放開倒鏈,將平臺下降1.2m高度,將收分處手扳葫蘆拉緊,重復上述步驟,將腳手架降至指定施工位置繼續進行拆除施工,直至施工至煙囪底部。下降過程中,嚴格控制每個點的下降速度,保證腳手架平穩下降。
煙囪20m以下采用反鏟挖掘機進行粉碎性拆除,機械拆除不到位的地方,人工采用風鎬進行拆除,專人指揮,防止機械損壞周?chē)ㄖ锛霸O(shè)備。拆除完畢后對煙囪周?chē)M(jìn)行清理,拆除警戒欄桿及標識。
2.8、禁止非施工人員圍觀拆除現場。
2.8.1、拆除時的全封閉(環形貼壁腳手架的全封閉):因拆除煙囪四周有1#、2#爐等廠區其他建(構)筑物,要嚴格控制拆除的小碎石飛濺,造成對設備的破壞,所以腳手架要進行全封閉。椅子型平臺踏板上先鋪設一層橡膠皮,由于小平臺與包箍連接處有縫隙,橡膠皮必須要用Φ10鋼絲繩沿?zé)焽枰恢芄潭ㄔ谕脖谏,確保無縫隙,拆除時無小碎石往下飛濺,并在豎槽對應的位置用彩鋼瓦鋪設,防止氣割時火花落在橡膠皮上造成火災。在小平臺的護欄一周用彩鋼瓦全封閉。
2.8.2、防塵措施:接通水源,拆除時用噴淋管?chē)姙ⅲ敳孔鳂I(yè)面增設噴淋管降塵措施)。
2.9、煙道及周邊管管路及其他構筑物等拆除(采用氧割工機具結合挖機進行施工):
#1爐、#2爐GGH出口至煙囪入口段煙道拆除后其出口端用6mm鋼板焊接滿封。煙囪周邊管路設備、#1爐CMS小室及煙囪相關電纜拆除按廠方要求進行施工。
第五章 施工安全保證措施
節 安全目標與生產管理體系
1、安全目標
我公司為通過GB/T28001職業健康安全管理體系認證的企業,在拆除施工中以制訂的本工程職業健康安全方針和目標為宗旨,爭創優質、樣板工程。
職業健康安全方針:預防為主,控制拆除作業風險
科學管理,提高全員安全素質
職業健康安全目標:重大人身傷亡事故率為零;
重大火災、爆炸事故為零; 重大機械設備事故為零。
(1)設備操作人員持證上崗,機械設備定期維修保養,定期檢查,定點存放,符合《建筑施工安全檢查標準》的要求,確保無機械傷害。
(2)臨時用電的選材、搭設、使用、維護嚴格按施工方案進行,符合公司程序文件《施工現場臨時用電管理規定》的要求,確保無觸電事故發生。
(3)高處作業嚴格按施工方案進行,符合公司程序文件《預防高處墜落若干規定》的要求,杜絕高處墜落。
(4)腳手架選用合格材質,搭設嚴格按施工方案進行,搭設及拆除人員持證上崗,按規程操作,符合《建筑施工安全檢查標準》的要求,確保腳手架無嚴重變形或墜落事故。
(5)消防作業的器材用具符合要求,確保無火災爆炸等事故發生。
(6)飲食衛生杜絕無食物中毒事故。
(7)工人的職業健康安全防范意識確保到位。項目部開工前組織工人進行三級安全教育及開工后日常督促教育工作和安全法律、法規安全防范常識的宣傳,注重以人為本的安全管理,抓好治安綜合治理工作。
2、安全生產管理體系
2.1 安全領導小組
組 長:項目經理(孟飛)
副組長:項目負責人、技術負責人(張榮)
組 員:安全員、施工員、作業隊長
2.2 安全保證體系
第二節 安全生產責任制及安全措施
1、安全生產責任制
1.1安全生產責任制及安全管理人員資質管理制度
安全生產責任制度是公司對各個部門、各類人員至每個職工所規定的在他們各自職責范圍內,對安全生產工作應負責任的制度。
公司已根據各個部門、各類人員的不同職責范圍,制定了安全生產責任制,現已成為完整的制度體系。為使責任制的落實,做到時時處處的安全生產工作都有人切實負責,實現安全生產。特制定本辦法:
(1)本辦法依據“管生產,必須管安全,安全生產人人有責”的原則及 有關安全生產法律、法規、規范、標準制定。
(2)本辦法適用于公司各個部門、各類管理人員安全生產責任的考核。
(3)各部門、各類人員安全生產責任制,必須落實到位,并實行一級對一級負責,實行逐級簽訂安全生產責任狀。各部門、各類人員自簽訂之日起,安全生產責任開始生效。
(4)安全生產責任制的考核,實行分級考核的辦法。即:公司經理負責對公司各部門、各類人員、工程項目經理考核;工程項目經理負責對項目部各個部門、各類人員、作業班組長考核;作業班組長負責對本班組工人進行考核。
(5)安全生產責任考核采用日?己伺c安全檢查同時進行,公司每季、分公司每月、工程項目每周、班組每天進行?己私Y(jié)果實行逐級審查,逐級上報。
(6)每次考核結果作為公司評優、晉升、獎金評定、降級、處分等重要參考依據?己斯卜秩齻等級、即:稱職、基本稱職、不稱職。對于部門考核,部門內每次考核全部人員稱職,該部門為稱職;部門內每次考核有30%人基本稱職,70%人稱職該,部門為基本稱職;部門內每次考核有50%不稱職,該部門為不稱職。每次考核均應填寫考核統計表。
(7)獎罰
a.年度內每次考核都稱職的部門、個人都可以入圍 單位、 個人評比,職務晉升,獎金等級的評定。
b. 次考核基本稱職的部門和個人,公司除對此進行批評教育外,并要求限期達到稱職。到期考核仍然不稱職的部門和個人進行罰款(部門領導罰款500元,部門內不稱職的每人罰款300元),并提出警告處分。
c.第三次考核仍然不稱職的部門領導,個人視情節輕重給予撤職、調換崗位、降級使用、扣發全年獎金或加倍罰款。
(3)由于責任過失造成傷亡事故或重大經濟損失者,除追究其個人責任和經濟處罰外,直到追究刑事責任。
1.2項目經理
(1)項目經理是項目部安全生產的 責任人,對本項目的安全生產負全面責任。副經理在經理的領導下對分管范圍內的安全工作負責。
(2)認真組織執行 和上級頒發的安全生產、勞動保護的法令、法規和上級機關制定的規章制度、項目部安全生產制度。保證本項目安全生產的有效投入。
(3)每周召開一次安全例會,研究解決存在的問題,抓好措施的落實。
(4)組織施工現場安全生產檢查,及時處理不安全因素,杜絕違章指揮、違章作業。
(5)掌握施工人員的身體健康情況,不準安排有病人員從事禁忌工種工作。對需要定期體檢的工種,要督促按期體檢。
(6)發揮安全檢查人員的作用,保證其行使檢查工作的職權。配齊項目部專職安全員和區段、班組兼職安全員并充分發揮他們的作用。
(7)督促相關人員及時發放安全備品和防護用品。
(8)發生事故后,要立即組織搶救并做好現場保護工作,防止事態擴大,及時如實上報。負責輕傷事故、未遂事故的調查分析,參加重傷、死亡事故的調查分析。
1.3技術負責人
(1)技術負責人在項目經理的領導下,協助項目經理負責安全技術工作,對安全生產工作負全面技術責任。
(2)認真貫徹執行 和上級頒發的安全生產、勞動保護法令、法規和上級機關制定的規章制度、項目部安全生產制度。組織、編制、審定本項目關鍵環節的安全技術措施及預防措施。
(3)組織、編制、審定施工技術組織方案、技術文件和處理技術問題時,必須貫徹安全技術標準,向施工人員逐級進行安全技術交底。
(4)推行新工藝、新技術、新設備、新材料、新結構時,必須事先制訂安全措施。
(5)負責本項目大型臨時設施報驗審批。指導安全技術教育,組織專業安全技術培訓。參加安全事故的調查處理。
1.4作業隊長
(1)對分管范圍內的安全生產負直接主要管理責任。
(2)按照安全技術交底組織施工。
(3)對分管現場使用的安全防護裝置和設施狀況進行檢查,及時解決存在的問題。
(4)對執行安全操作規程、措施和安全交底的情況進行檢查,隨時糾正違章作業。
(5)組織班組開展安全教育活動,接受項目部安全監督檢查,及時處置安全隱患。
(6)發生安全事故后,要及時搶救傷者,保護現場,并立即組織上報。
1.5現場安全員
(1)對施工現場的安全進行檢查、監督,糾正違章作業。
(2)檢查特種作業人員持證上崗情況。
(3)參加區段召開的安全生產例會,及時反饋施工中存在的安全隱患,并建議應采取的處理措施。
(4)及時向區段負責人匯報施工生產中出現的安全問題和處理情況并提出獎懲意見。
(5)參加事故調查分析。
1.6施工員
(1)對分管工作負直接主要管理責任。
(2)按照安全技術交底組織施工。
(3)對現場使用的安全防護裝置和設施狀況進行檢查,及時解決存在的問題。
(4)對執行安全操作規程、措施和安全交底的情況進行檢查,隨時糾正違章作業。
(5)落實班組安全教育活動,接受項目部安全監督檢查,及時處置安全隱患。
(6)發生安全事故后,要及時搶救傷者,保護現場,并立即組織上報。
1.7班組長
(1)對班組人員作業安全負責。
(2)組織班組人員學習安全操作規程,執行安全生產規章制度,正確使用安全防護設施和勞動保護用品,開展安全活動,不斷提高班組成員的安全意識和自我防護能力。
(3)嚴禁違章作業,對違章指揮有權拒絕執行。認真接受安全人員的檢查監督。
(4)遇有不安全的情況出現時,要立即停止作業,將人員撤至安全地帶,并報告上級主管人員,待查明情況并確認無安全問題后方可繼續作業。
(5)安排生產任務時,向本班組作業人員進行安全技術交底。
(6)做好班前安全講話并做好記錄。
(7)因施工需對技術措施作某些變動時必須經原措施制定人員批準后方可實施。
(8)發生安全事故后,必須保護好現場并立即報告區段負責人。
1.8崗位操作人員
(1)認真學習、掌握安全作業的有關規定和技能,堅持標準化作業,提高安全意識和自我保護能力。
(2)嚴格按操作規程和安全措施的規定進行作業,發現問題立即報告班組長。
(3)堅持不違章作業,有權拒絕違章指揮。
(4)作業中出現異常情況或發生事故時,要立即報告并通知相鄰作業人員撤離現場,并注意現場保護。
2、安全保證措施
2.1主要作業內容、風險點及預控措施
主要作業內容、風險點及預控措施詳見下表:
風險預控措施表 風險等級:高風險
序號
基本步驟
危 害
安全措施
1
準備工作
準備工作不到位,留有隱患
1.施工人員經體檢合格(有癲癇病、精神病史的不準進入施工現場)
2.全體人員經三級教育并考試合格,作業人員投保意外傷害險
3.每天作業前進行安全技術交底,工作人員本人簽字
4.檢修機械、工器具驗收合格,并貼有合格證
5.安全帶和防墜器等安全用具檢驗合格
6.班前檢查人員精神狀態,狀態不佳人員不得進入現場
2
腳手架搭設
1.高空落物
2.高空墜落
1.作業區域下方設立隔離圍欄,工具、扣件、鋼管等系防墜繩,工具放在工具袋內并有良好防墜落措施,扣件放在袋子內運送存放。
2.作業人員系好安全帶及防墜器,精神狀態良好。
3. 所用起重吊索要具有6倍以上的安全系數,捆綁鋼絲要有10倍以上安全系數
3
卷?yè)P(yáng)機安裝
1.高空落物
2.高空墜落
3.觸電
4.機械傷害
1、卷?yè)P(yáng)機司機必須經過專業培訓,考試合格,持證上崗作業,并專人專機。
2、卷?yè)P(yáng)機安裝的位置必須選擇視線良好,遠離危險作業區域的地點。卷?yè)P(yáng)機距 導向輪(地輪)的水平距離應在15米左右。從卷筒中心線到 導輪的距離,帶槽卷筒應卷筒寬度的15倍,無槽卷筒應大于卷筒寬度的20倍。鋼絲繩在卷筒中間位置時,滑輪的位置應與卷筒中心垂直。導向輪不得用開口拉板(俗稱開口葫蘆)。
3、卷?yè)P(yáng)機后面應埋設地錨與卷?yè)P(yáng)機底座用鋼絲繩拴牢,并應在底座前面打樁。
4、卷筒上的鋼絲繩應排列整齊,應至少保留3圈。導向輪至卷?yè)P(yáng)機卷筒的鋼絲繩凡經過通道處必須遮護。
5、卷?yè)P(yáng)機安裝完畢必須按標準進行檢驗,并進行空載、動載、超載試驗。 (1)空載試驗:即不加載荷,按操作中各種動作進行反復進行,并試驗安全防護裝置靈敏可靠。
(2)動載試驗:即按規定的 荷載動作進行。 (3)超載試驗:一般在 次使用前,或經大修后按額定載荷的110%~125%逐漸加載進行。
6、每日班前應對卷?yè)P(yáng)機、鋼絲繩、地錨、地輪等進行檢查,確認無誤后,試空車運行,合格后方可正式作業。
(1)鋼絲繩符合檢驗標準,無斷絲、變形、接頭,沒有較嚴重是銹蝕情況。
(2)地錨或其它固定點無走動或變形跡象。
(3)地輪完好,轉動靈活,無裂紋或損傷痕跡。
7、卷?yè)P(yáng)機在運行中,操作人員(司機)不得擅離崗位。
8、卷?yè)P(yáng)機司機必須聽視信號,當信號不明或有可能引起事故時,必須停機待信號明確后方可繼續作業。
3、吊物在空中停留時,處用制動器外并應用棘輪保險卡牢。作業中如遇突然停電必須先切斷電源,然后按動剎車慢慢放松,將吊物勻速緩緩地放至地面。
10、保養設備必須在停機后進行,嚴禁在運行中進行維護保養或加油。
11、夜間作業必須有足夠的照明裝置。
12、卷?yè)P(yáng)機不得超吊或拖拉超過額定重量物件。
13、司機離開時,必須切斷電源,鎖好閘箱。
14、卷?yè)P(yáng)機剎車不得隨意調整,調整后須要進行起吊試驗。
15、司機必須要對電氣接線和閘箱的完好進行檢查:
(1)閘箱內的電器罩殼必須完好、齊全。
(2)卷?yè)P(yáng)機電機接線可靠,接線盒、風扇罩殼齊全,安裝牢固。
(3)卷?yè)P(yáng)機、閘箱和控制開關接零線或接地線用螺拴連接可靠,禁止用線頭纏繞連接。
(4)卷?yè)P(yáng)機在露天作業時,應采取防止電氣設備受潮的措施。
16、發生電氣設備故障時,司機應立即通知電工來處理,禁止擅自處理。
17.卷?yè)P(yáng)機與檢修平臺之間鋼絲繩在可能有人員穿行的位置設置隔離圍欄,鋼絲繩上部設置橫桿。卷?yè)P(yáng)機作業范圍內無影響正常運行的因素存在。
18.卷?yè)P(yáng)機安裝完畢,必須經技術監督部門檢驗合格方可投入使用。
19. 卷?yè)P(yáng)機在運轉中禁止進行以下工作:
(1)往滑車上套鋼絲繩;
(2)修理或調整卷?yè)P(yáng)機的轉動部分;
(3)當物件下落時用木棍來制動卷?yè)P(yáng)機的滾筒;
(4)站在提升或放下重物的地方附近;
(5)改正卷?yè)P(yáng)機滾筒上纏繞得不正確的鋼絲繩。
20.下放重物時,嚴禁斷電操作,并不準把抱閘全部打開
21.過負荷時,電機不能啟動時,應立即停車,以防止燒毀電機
22.卷?yè)P(yáng)機必須采取防雨設施
23.禁止用吊斗升降人員.
24.吊裝作業期間,禁止人員進入禁區。
4
鋼絲繩檢查
1.使用新的鋼絲繩應先低速跑合;如果可能,使用前對鋼
絲繩預拉伸。可提高壽命;應防止過負荷、超速運轉并防止沖擊和振動。
2.在使用鋼絲繩時,應按有關規定進行定期檢查,并將檢查結果做好記錄。
3.檢查內容應包括以下各項:鋼絲繩磨損程度、斷絲情況、腐蝕程度、潤滑情況、變形情況、繩連接部分或末端緊固部分以及其它異,F(xiàn)象等。
4.鋼絲繩在卷筒、滑輪及過線輪等構件上面滑動,經過磨擦構件很容易磨出槽來使鋼絲繩的磨損加快,有時滑輪的磨損還會使鋼絲繩變形,增加彎曲疲勞。因此,這些構件都必須認真檢查,若有不合適的,必須立即更換和修正。
5.應定期報廢,更換鋼絲繩。
5
施工腳手架
1.高空落物
2.高空墜落
3.防雷
1.作業區域下方設立隔離圍欄或拉警戒線,工具、扣件、鋼管等系防墜繩,工具放在工具袋內并有良好防墜落措施,扣件放在袋子內運送存放。
2.作業人員系好安全帶及防墜器,精神狀態良好。
3.平臺移動期間,無關人員嚴禁進入作業區域
4.平臺的設備工具移至后下移平臺并采取固定措施。
5.腳手架必須接入煙囪本身的避雷系統,接地電阻不應大于10歐姆
6
拆除
拆除物外墜
1、 操作平臺外圍搭高出拆除面50mm的密度網,進行全封閉拆除,以保證灰塵和渣塊不外落。
2、 拆除砼塊向囪內傾斜并與葫蘆倒鏈?zhǔn)站o,方可切斷鋼筋。
7
工程車
交通疏導
1、應急救援道路暢通。2、疏導路線:煙囪北側道路向西北(沿渣土外運方向)→長庚路→人民路→芙蓉路→洞庭大道→武陵大道→濱湖路→常德市 中醫院。(疏導)
水泥煙囪拆除施工專項組織方案
北營煉鋼廠三燒區域100m混凝土煙囪拆除
專項工程施工方案
專項工程施工方案
單位名稱:本溪鋼鐵(集團)礦山建設工程有限公司
(第三作業區)
2019年 10 月 20 日
目錄
TOC \o "1-3" \h \z \u 一、編制依據....................................................................................................... PAGEREF _Toc509354351 \h 1
二、工程概況....................................................................................................... PAGEREF _Toc509354352 \h 1
2.1 參建單位................................................................................................ PAGEREF _Toc509354353 \h 1
2.2 工程概況................................................................................................ PAGEREF _Toc509354354 \h 1
三、施工準備....................................................................................................... PAGEREF _Toc509354361 \h 1
3.1 施工準備................................................................................................ PAGEREF _Toc509354362 \h 1
3.2 施工機具準備........................................................................................ PAGEREF _Toc509354363 \h 2
3.3 物資準備................................................................................................ PAGEREF _Toc509354364 \h 2
3.4 現場準備................................................................................................ PAGEREF _Toc509354365 \h 3
3.5施工現場平面圖………………………………………………………..
四、施工部署....................................................................................................... PAGEREF _Toc509354366 \h 3
4.1 施工部署................................................................................................ PAGEREF _Toc509354367 \h 3
4.2 人員計劃................................................................................................ PAGEREF _Toc509354368 \h 3
4.2.1 管理人員計劃............................................................................. PAGEREF _Toc509354369 \h 3
4.2.2 勞動力計劃................................................................................. PAGEREF _Toc509354370 \h 3
五、施工工藝....................................................................................................... PAGEREF _Toc509354371 \h 3
5.1 施工工藝流程........................................................................................ PAGEREF _Toc509354372 \h 3
六、常見事故預防及處理措施......................................................................... PAGEREF _Toc509354373 \h 12
6.1 高空墜物.............................................................................................. PAGEREF _Toc509354374 \h 12
6.2 人員墜落.............................................................................................. PAGEREF _Toc509354375 \h 13
6.3 平臺失穩.............................................................................................. PAGEREF _Toc509354376 \h 13
七、安全保證措施............................................................................................. PAGEREF _Toc509354377 \h 13
7.1 安全管理體系...................................................................................... PAGEREF _Toc509354378 \h 13
7.2 安全保證措施...................................................................................... PAGEREF _Toc509354379 \h 13
八、文明施工及環保保證措施......................................................................... PAGEREF _Toc509354380 \h 14
附件:可移動操作平臺結構計算書................................................................. PAGEREF _Toc509354381 \h 15
一、 編制依據
(一)根據建設單位與施工單位簽訂的施工合同及建設單位提供的建筑物設計圖紙。
(二)由建設部公布的現行 規范及技術規程:
(1)住建部【2018】37號文《危險性較大的分部分項工程安全管理規定》
(2)《建筑施工機械安全操作規程》
(3)《建筑物、構筑物拆除技術規程》(DGJ08—70—2006)
(4)《鋼管腳手架扣件標準》(GBl5831-2006)
(5)《建筑施工扣件式鋼管腳手架安全拄專規范》(JGJl30— 2011)
(6)《建筑施工高處作業安全技術規范》(JGJ80—2016)
(7)《建筑施工安全檢查標準》(JGJ59—2011)
(8)《建筑拆除工程安全技術規范》(JBJl47—2016)
(三)通過踏勘工地從現場調查、采集、咨詢所獲取的資料。
(四)本承包人擁有的科技成果、工法成果、機械機具設備、管理水平、技術裝備以及多年積累的類似工程施工經驗。
(五)嚴格遵守建設單位在安全、環境、職業健康等方面的具體規定和要求。
二、工程概況
2.1參建單位
工程名稱:北營煉鋼廠三燒區域100m混凝土煙囪拆除工程
建設單位:本溪北營鋼鐵(集團)股份有限公司煉鋼廠
原設計單位:鞍山冶金設計研究院
施工單位:本溪鋼鐵(集團)礦山建設工程有限公司
2.2 工程概況
集團公司對北營集團進行產能置換,原有煉鋼廠三燒結區域建筑物整體拆除。本工程對原三燒區域100m煙囪進行拆除。
煙囪高100米,頂部直徑5.00米,煙囪底部直徑為9.36米,煙囪外筒筒身為鋼筋混凝土結構,內襯為MU10機制紅磚M5混合砂漿砌筑表面砂漿勾縫。
三、施工準備
3.1 施工準備
(1)落實施工用水、用電、通訊設施及施工道路。
(2)安排臨時設施及生活辦公所需。
(3)組織施工、技術人員進場。
(4)組織小型機械設備、工具、可移動操作平臺、現場制作所需材料及安全設施進場。
(5)裝設“六牌一圖”,并落實構筑物垃圾存放點。
(6)對職工進行全面安全教育、素質教育、鑒定安全合同書,并對職工進行施工技術交底。
(7)在煙囪底部外壁向外在10米處圍一圈設安全警戒線。
(8)做好施工人員的安全通道。
(9)在距煙囪北側15米處安裝一臺0.5噸的卷場機,便于高處施工材料的運輸。
(10)施工前組織施工人員對原有煙囪砼外觀結構、煙囪的爬梯和鋼平臺現狀質量進行檢查、修復,確保施工時人員上下的安全性。
(11)在煙囪爬梯上設置Φ20垂直安全繩(施工人員使用),施工人員上下時使用攀登自鎖器防止人員墜落。
編制具有可操作性的工藝技術交底,并督促監督分包單位嚴格按交底進行施工。對所有進場的儀器設備及人員進行初步調配,并對所有進場的儀器設備重新進行檢定。
3.2施工機具準備(所有工機具進場需要經業主驗收合格后方可使用)
序號
設備名稱
型號
單位
數量
用于部位
1
空壓機
W3.2/7
臺
1
2
風鎬
G10
臺
8
混凝土破碎
3
氣割割刀
把
2
切割混凝土內鋼筋
4
手動電弧焊
把
1
直爬梯加固
5
卷?yè)P(yáng)機
0.5t
臺
1
吊裝組件
3.3 物資準備
12mm安全繩100m(卷?yè)P(yáng)機吊裝吊裝物牽引繩),6根20mm鋼絲繩用于提升可移動作業平臺。
3.4現場準備
(1)施工前檢查煙囪原始直爬梯的腐蝕及缺損,并加以焊接修復。
(2)施工現場周邊10m范圍內拉設警示標識,有專人監護,煙囪東南側廢棄鼓風機室、西南側轉運站及通廊、煙囪東側電纜橋架(距離滿足施工要求無需防護)。
(3)現場水電接通,滿足施工要求。
3.5施工現場平面圖
四、施工部署
4.1 施工部署
本工程開工前1臺空壓機放置在煙囪東南側鼓風機室內的臨時圍擋內,并遮擋,防止煙囪拆除時墜落的混凝土塊砸壞,氧氣乙炔瓶子放在鼓風機室內并設置專用氧氣、乙炔籠子,氧氣乙炔間隔5m?梢苿作業平臺散件在地面初步組裝,將組裝后的散件運至煙囪上原始鋼平臺后進行整體組裝。臨時施工用電配電柜設置在鼓風機室內,設置防護防雨措施。
4.2 人員計劃
4.2.1 管理人員計劃
為確保工程的順利進行,項目部由項目經理?yè)?dān)任該項工程的總負責人,下設生產經理1人、技術負責人1人,下設施工員2名、安全員1名、質檢員1名、材料員1名、資料員1名。
4.2.2 勞動力計劃
工種
數量
工種
數量
電焊工
1
氣割工
2
風鎬操作工
8
電工
1
鉚工
1
雜工
9
4.3 進度計劃
計劃煙囪拆除施工時間為2019年10月27日至2019年12月5日。
五、施工工藝
5.1 施工工藝流程
施工準備→煙囪底部外壁向外10米圍地面一圈設安全警戒線、設備、倉儲、臨時配電柜的安裝→電源線的架設、水源管的架設、施工人員上下爬梯及鋼平臺的檢查及修復→煙囪上所用電源的架設、卷場機的安裝→可移動操作平臺的安裝、煙囪筒壁拆除→煙囪底部開口→筒壁鉆眼→液壓機械頂碎→混凝土筒壁拆除、鋼筋切割→砼垃圾的清除、外運→可移動操作平臺的拆除、安全圍擋拆除、設備的拆除、驗收撤場
1)煙囪底部筒壁四周設安全警戒線,設備、倉儲、臨時配電柜的安裝
在煙囪底部外壁向外10米處圍地面一圈設安全警戒線。待安全警戒線設好后,進行設備集裝箱及倉儲的安置,空氣壓縮機的安裝,臨時配電柜的安裝。
2)電源線的架設、水源管的架設,施工人員上下通道爬梯及鋼平臺的檢查及修復
臨時電源配電柜1個連接于建設單位配電房,配電柜內有250A空開一個,電源電纜3×75+2×50mm2,電纜從甲方的配電房?jī)?nèi)的配電柜接出來,采用空中架設。再?gòu)呐R時電源配電柜分出兩路線,分別有兩個配電箱,一個配電箱控制空壓機,一個配電箱控制照明和煙囪上施工所有電源,煙囪上施工段設置二級配電箱,各配電箱內設漏電開關,撒塵水源用水管從甲方的接口接至煙囪底部,便于對煙囪內掉落地面的混凝土灰塵進行噴水,減少灰塵。
施工前,施工人員需對煙囪爬梯及鋼平臺進行仔細檢查,如有腐蝕或損壞的地方需進行焊接、修復,確保施工人員在施工過程中的安全。
3)煙囪上所用電源的架設、地面卷場機安裝
煙囪上施工前,首先通過底部的配電箱架設一根四芯電纜電源線到煙囪頂部的鋼平臺上,鋼平臺上設置一個二級的配電箱,供煙囪施工段施工,接通電源后,把制作好操作平臺結構件通過把桿沿?zé)焽柰馔脖谝恢陛斔偷綗焽桧敳康匿撈脚_(tái)上,對把桿進行焊接安裝。通過煙囪外筒壁的鋼平臺之間輸連一根Φ10的鋼絲繩,一頭拉到把桿處,通過滑輪再傳送到地面,再輸送到卷場機處進行安裝,這樣就可以吊裝設備及工具(把桿的制作尺寸和安全荷載、鋼絲繩的抗剪承載力見下圖)。把桿的制作尺寸和安全荷載及鋼絲繩的抗剪承載力
計算簡圖
錨栓抗拔驗算:采用慧魚(江蘇太倉)建筑錨栓有限公司FA2型電鍍鋅鋼FA216型錨栓
NRC=14.1KN
由計算簡圖可知:N1=5.25KN
抗拔驗算:節點采用雙錨栓 2×14.1×0.8=22.56KN>N1
滿足要求
4)供機具運輸?shù)陌螚U安裝
把制作好的扒桿通過煙囪外筒壁的鋼平臺開口,用手拉葫蘆(與焊牢的平臺扣接)分別輸送,一直輸送到煙囪頂部的鋼平臺上,對扒桿進行焊接安裝。通過煙囪外筒壁的鋼平臺,輸連一根Φ10的鋼絲繩,一頭拉到扒桿處,通過滑輪再傳送到地面,再輸送到卷場機處進行安裝,這樣就可以吊裝工機具。
5)可移動操作平臺的安裝
這次煙囪的拆除,高度達100米,由于煙囪拆除難度系數較大,存在極大的風險,采用搭設可移動操作平臺的方法對其從上到下逐層拆除
可移動工作平臺由(三角支撐、平板、護欄)裝置、升降(手動葫蘆)裝置、抱箍、加強螺栓、緊固件、連接件、卡具等組成的一個可移動的操作平臺(見附圖1)
可移動工作平臺的組裝施工人員通過檢查修復好的煙囪鋼爬梯直接到達煙囪頂口鋼平臺上,通過底部的卷?yè)P(yáng)機把制作好的單片抱箍(見附圖2)
1. (100*10的扁鋼與80*8的角鐵焊接而成)吊運至混凝土煙囪頂口的原始鋼平臺上,在鋼平臺上沿?zé)焽柰獗谝蝗M裝可移動平臺的抱箍,抱箍與抱箍之間用直徑22的高強度螺栓連接,整體抱箍連接在爬梯處留一個斷口,便于整體抱箍提升或下降,抱箍連接組裝好后,施工人員到達煙囪頂口掛好安全帶,沿?zé)焽桧斂谕獗谙聡蝗Ζ?6mm的鋼絲繩,鋼絲繩兩端的交接處在煙囪的爬梯處,在爬梯處收緊鋼絲繩,用三個卸扣夾緊收緊的鋼絲繩,把沿?zé)焽鑷蝗Φ匿摻z繩根據煙囪周長分成若干等分,每一個3米等分設一個吊點,掛一個Φ20mm的S扣,S扣上掛上手動葫蘆,手動葫蘆與每一片的抱箍連接,連接好后拉動倒鏈?zhǔn)拐w抱箍提升至煙囪鋼平臺上1.5m處,收緊抱箍斷口處,施工人員把制作好的三角支架廂體平臺吊至煙囪頂口的鋼平臺上,用三角支架廂體平臺兩邊焊接的φ16的掛鉤(見附圖3、附圖4)三腳架制作的國標角鋼、規格、連接板、焊縫等強度應符合《鋼結構設計標準》GB50017-2017的有關規定,具體標準內容參考國標圖集,此處略。
與抱箍進行掛鉤連接安裝(見附圖5),掛鉤前部處焊接一個螺帽,掛鉤通過抱箍三角孔掛牢后,用一個螺栓通過掛鉤前的螺帽擰緊夾牢,防止操作平臺在升降過程中掛鉤與抱箍的三角孔脫鉤,使三角支架箱體掉落發生危險。
所有的三角支架平臺與抱箍安裝好后再進行工作平臺上外邊緣防護護欄的安裝,防護欄的高度為2m,護欄采用鋼管與角鋼制作(見附圖6)
可移動工作平臺分為12個散件,每個散件重約40kg,總共重480kg,上部采用6個2T的手拉葫蘆, 承重12噸。
可移動工作平臺安裝好后,施工人員扣好安全帶,安全帶高掛在圍煙囪一圈的鋼絲繩上,拉動手動葫蘆使整個可移動平臺升至煙囪頂口指定位置,用φ22的加強螺栓把抱箍缺口處連接擰緊。
平臺挨個逐步組裝完成后,用固定扣將相鄰的平臺和護欄固定鎖住,并用16mm鋼絲繩子沿著平臺三角撐環抱一周固定,使之連為一個整體,加強三角支架水平穩定措施,圖示如下:
煙囪拆除下降過程中,使用手動葫蘆下降平臺高度每次約50cm,做到不急不躁,耐心逐步拆除。
施工前,在可移動工作平臺上部1.5m和2m處分別沿?zé)焽杷闹芊较蚶O(shè)兩道直徑16mm的安全繩,每條安全繩在直爬梯位置用三個卸扣鎖緊。操作人員將雙鉤安全帶的兩個掛鉤分別掛在兩條安全繩上面,確保操作人員的安全。
整個可移動平臺安裝好后施工人員對混凝土筒壁進行拆除。拆除時,用空壓機送氣,采用軟管從空壓機處通過煙囪爬梯直接輸送到施工平臺上,施工人員施工時,安全帶掛在施工平臺上圍煙囪一圈的鋼絲繩上,施工人員對鋼筋混凝土煙囪拆除一段,拆除到距離施工平臺處50公分時停止拆除,在6臺手拉葫蘆邊另外設置6條24mm鋼絲繩,確保松開抱箍后有6個葫蘆和另外6個鋼絲繩的雙重保險,施工人員到爬梯處,松開抱箍斷口的加強螺栓,再慢慢的放導鏈,施工平臺由圍煙囪一圈的抱箍、工作平臺的自身重量,也就隨導鏈和抱箍松開的距離慢慢下滑,下滑到一定位置時,把抱箍斷口擰緊,把鋼筋混凝土煙囪的鋼筋與工作平臺的導鏈?zhǔn)站o,就可以正常進行拆除工作,在煙囪拆除部位露出的鋼筋上固定手拉葫蘆前,必須認真檢查煙囪的鋼筋的完整性及腐蝕程度,需要重新補焊的位置應加固到位。因煙囪筒壁從上到下的直徑,上面的直徑小,下面的直徑大,施工到一定斷面時,再增加斷面的抱箍平臺就行。
可移動操作平臺搭設的同時,以下幾項設施要同時進行,氧氣,乙炔瓶設置在離煙囪20米倉儲處,用兩根氣管通到煙囪上施工段,氧氣與乙炔的安全距離要大于8米。
a氣割工具要引上,主要用于氣割鋼筋作業、分裂機分裂及照明等,用四芯電纜配備專用配電箱,做好接地及三級防護措施。
b大型空壓機制氣,用軟管送至拆除操作面。
c配備對接電話,對講機,便于上下聯系。
d設置臨時避雷按地裝置,避雷針要高于施工平臺3米,避雷針安裝上爬梯上,按地電阻不得大于10Ω,避雷針向下用16平方的鋼導線按到煙囪原避雷針斷線盒中。
6)頂部手拉葫蘆安裝圖示如下:
7)煙囪底部開口、拆除煙囪內壁積灰平臺
在拆除前,用鎬頭機在煙囪底部原有煙囪門處對煙囪底部進行開口,開口的高度在積灰平臺上,寬度為4米,施工洞口開好后,用鎬頭機對原有的積灰平臺進行拆除,拆除積灰平臺后,垃圾先不清理外運,用挖機把垃圾堆在開口處,防止煙囪內下料時,混凝土塊外濺,拆除后便于被拆混凝土渣的清理。
8)煙囪筒壁鉆眼
用風鉆鉆眼,首先在煙囪砼筒壁外操作平臺中間從煙囪頂口從上到下打400mm的槽,從煙囪頂口自上而下進行鉆孔,孔型成梅花型,寬度為400mm。鉆孔距離上下為300mm以便于機械頂碎。(見附圖7)
9)液壓機械頂碎煙囪鋼筋混凝土筒壁
施工人員站在操作平臺上用分裂機對混凝土筒壁上已打好的孔按從上到下的順序用風鎬對每個孔進行分裂。
10)煙囪混凝土筒壁拆除、鋼筋切割
風鎬優勢,對已分裂過的混凝土筒壁槽用風鎬從上到下對其進行拆除,鋼筋露出后對鋼筋進行氣割。
整體筒壁槽開好后,用一根Ø18鋼絲繩兩頭做成扣,用此活動鋼絲繩敷設在已開好口的分體砼塊上,鋼絲繩兩頭都與兩個5T手動葫蘆導鏈相連接,鋼絲繩的弧度形成“八”子型。鋼絲繩與導鏈連接好后,在靠近被拉混凝土塊體內側的兩側的“八”字型的鋼絲繩上,各用圓鋼做成的S扣棕繩拉拉住鋼絲繩、同時拉緊兩根導鏈,使這塊分體見方的砼塊體向煙囪內側傾斜,這時再用風鎬在被拉分體見方的砼筒壁離操作平臺上50公分打開一道橫向缺口,豎向壁外層筋全部露出,用氣割切斷鋼筋,再拉緊導鏈,使煙囪砼塊體向內側方向倒下,導鏈將自動松掉(見附圖8)。
每次橫向缺口都保持作平臺上50公分處,便于混凝土塊體拆除,同時作為內側的臨邊防護,保證作業人員的安全。同樣的方法拆除其它的分體的砼塊體。依次將筒身鋼筋砼從上至下拆除。筒壁拆除時先從小塊開始逐步加大,沖擊波大小由測振儀監測,以不超標準為宜,被拆混凝土塊采用2米×2米,這樣就能減少混凝土塊體自由落的震動。
11)拆除施工過程應設置觀測點。
現場設置觀測點,時刻觀察記錄煙囪情況。
12)砼垃圾的清除外運
拆除物從煙囪內部自由落下,再用挖掘機清除出煙囪出口破碎成小塊,運用鏟車將拆除物鏟到自卸車上,裝載垃圾時采取灑水降塵,部門允許堆放的場所,在清除施工過程中運輸車輛封蓋運輸,要做到日做日清,工完場清,防止拆除物堆積過多,影響正常施工。
13)可移動操作平臺的拆除、施工設備拆除、場地平整、驗收撤場
待所有垃圾清運出施工場地后,施工人員按搭設可移動操作平臺的倒方法對施工可移動操作平臺進行拆除,待整個施工操作平臺拆除完成后對施工設備、進行拆除。待施工設備全部拆除完后,對施工場地進行清掃、整理,對施工場地進行平整,待地面整理好后,請業主驗收、撤場。
14)煙囪拆除平面、立面施工實圖
拆除仰視圖 拆除視圖
拆除平視圖 卸塊放倒圖
六、常見事故預防及處理措施
6.1 高空墜物
造成原因:上部破碎混凝土前,作業平臺沒有做遮擋防護。
預防及處理措施:應該用密布網沿可移動作業平臺外側防護欄桿上滿布。
6.2人員墜落
造成原因:(1)人員上下直爬梯時,失足;(2)可移動作業平臺失穩。
預防及處理措施:(1)人員上下直爬梯時,必須佩戴安全帶,切將安全帶掛在直爬梯內的安全繩上的防墜器上面。(2)人員在可移動平臺上面作業時,必須將安全帶的雙鉤分別掛在提前固定好沿?zé)焽杷闹艽钤O(shè)并緊固的安全繩上面。
6.3平臺失穩
造成原因:起降過程中手拉葫蘆毀壞。
預防及處理措施:(1)起降過程中,禁止兩人或者兩人以上同時拉動一個葫蘆,只允許單人拉導鏈,輪換休息;(2)增加6根20mm鋼絲繩,采用導鏈相同固定方式,上部固定在混凝土鋼筋上面,下部固定在可移動作業平臺上面。
6.4 安全用電
6.4.1施工現場的一切電源、電路的安裝和拆除必須由業主配合且持證電工操作;電器必須嚴格接地、接零和使用漏電保護器。各用電設備必須分閘,嚴禁一閘多用。電纜必須架空 2.0m 以上,嚴禁拖地和埋壓土中,孔內電纜、電線必須有防磨損、防潮、防斷等保護措施。照明采用安全礦燈或 12V 以下的安全燈。用電設備應派專人看管,應有良好的接地、接零和漏電保護裝置,嚴禁帶電作業。
6.4.2觸電事故應急處置:
(1)截?cái)嚯娫矗P(guān)上插座上的開關或拔除插頭。如果夠不著插座開關,就關上總開關。切勿試圖關上那件電器用具的開關,因?yàn)榭赡苷窃撻_(kāi)關漏電。
(2)若無法關上開關,可站在絕緣物上,如一疊厚報紙、塑料布、木板之類絕緣物品,用掃帚或木椅等將傷者撥離電源,或用繩子、褲子或任何干布條繞過傷者腋下或腿部,把傷者拖離電源。切勿用手觸及傷者,也不要用潮濕的工具或金屬物質把傷者撥開,也不要使用潮濕的物件拖動傷者。
(3)如果患者呼吸心跳停止,開始人工呼吸和胸外心臟按壓。切記不能給觸電的人注射強心針。若傷者昏迷,則將其身體放置成臥式。
(4)若傷者曾經昏迷、身體遭燒傷,或感到不適,必須打電話叫救護車,或立即送傷者到醫院急救。
(5)高空出現觸電事故時,應立即截?cái)嚯娫,把傷人抬到附近平坦的地方,立即?duì)傷人進行急救。
(6)現場搶救觸電者的原則:現場搶救觸電者的經驗原則是:迅速、就地、準確、堅持。迅速——爭分奪秒時觸電者脫離電源;就地——必須在現場附近就地?fù)尵龋∪擞幸庾R(shí)后在就近送醫院搶救。從觸電時算起,5分鐘以?xún)?nèi)及時搶救,救生率90%左右。10分鐘以?xún)?nèi)搶救,救生率6.15%希望甚微;準確——人工呼吸發的動作必須準確;堅持——只要有百萬分之一希望就要近百分之百努力搶救。
七、安全保證措施
7.1 安全管理體系
以項目經理為首,由項目總工程師、項目生產經理、各施工員、安全員,各分包商負責人、各施工隊及各施工班組等各方面的管理人員組成本工程的安全管理組織機構。安全組織機構圖如下所示。
組長:劉波
副組長:閆華成、蘆立新、魏國強
組員:欒巖松、韓金龍、王宏達、要石巖、蘇鑫、伊廣文
7.2 安全保證措施
施工前嚴格落實三級安全教育制度,對項目管理人員、施工作業人員、施工作業班組做安全技術交底培訓,詳細告知危險源、提高安全生產觀念認識,對安全事故做到防患于未然,施工中做到“三不傷害”。建立健全安全生產保證體系,設立專職安全員,全面落實安全生產制度和規程。
(1)機械設備操作人員必須經過專門訓練,熟悉機械操作性能,經專業管理部門考核取得操作證后才能作業。
(2)機械設備操作人員和指揮人員嚴格遵守安全操作技術規程,工作時集中精力,謹慎工作,不擅離職守,嚴禁酒后駕駛。
(3)機械設備發生故障后及時檢修,決不帶故障運行,不違規操作,杜絕機械和車輛事故。
(4)專業電工持證上崗,電工有權拒絕執行違反電器安全規程的工作指令,安全員有權制止違反用電安全的行為,嚴禁違章指揮和違章作業。
(5)所有現場施工人員佩戴安全帽,特種作業人員佩戴專門的防護用具。
(6)所有現場作業人員和機械操作手嚴禁酒后上崗。
(7)煙囪破碎作業前應加以保護設置欄桿警示標志,專人監護。
(8)施工現場的一切電源、電路的安裝和拆除必須由持證電工操作;電器必須嚴格接地、接零和使用漏電保護器。各孔用電必須分閘,嚴禁一閘多用?咨想娎|必須架空 2.0m 以上,嚴禁拖地和埋壓土中,孔內電纜、電線必須有防磨損、防潮、防斷等保護措施。照明采用安全礦燈或12V 以下的安全燈。用電設備應派專人看管,應有良好的接地、接零和漏電保護裝置,嚴禁帶電作業。
(9)每天作業前需對相關設備設施等的安全狀況進行檢查,確認無隱患后,試空車運行,合格后方可正式作業。
(10)洞口周?chē)O(shè)欄桿,欄桿高度不低于1.2m并刷黃黑相間油漆。
(11)施工現場所有設備、設施、安全裝置、工具配件以及個人勞保用品必須經常檢查,確保完好和使用安全。
八、文明施工及環保保證措施
(1)施工現場成立以項目經理為組長,由項目技術負責人、施工員、質檢員、安全員和有關后勤人員組成的文明施工管理小組,對本工程施工現場進行文明施工管理、檢查和考核,F(xiàn)場人員必須配戴胸卡。
(2)施工現場機械設備整法,電氣開關柜(箱)按規定制作,完整并帶鎖,安全保護裝置齊全可靠。
(3)設專人清理施工廢渣,垃圾集中運輸至棄土渣場傾倒。
(4)保持施工現場場地平整、清潔,道路、通道暢通,主要通道要保證施工人員無障礙的抵達作業面。保證照明充足,無長流水,長明燈和路障。
(5)生活區設垃圾堆放點,經常清理。生活區設置水沖式廁所,專人定時清理。
(6)受工程影響的一切公用設施與結構物,在施工期間應采取適當措施加以保護。
(7)使用機械設備時,要盡量減少噪聲、廢氣等的污染;施工場地的噪聲應符合《建筑施工場界環境噪聲排放標準》(GB 12523-2011)的規定。
(8)駛出施工現場的車輛應進行清理,避免攜帶泥土。
附件:可移動操作平臺結構計算書
1、人員操作平臺
施工活荷載按1KN/m2取用。
(1)平臺面扁鋼—40*4(徑向)
計算簡圖:
荷載計算:
標準值:自重 0.01256KN/m
施工活載 1/10=0.1 KN/m
設計值: 0.01256*1.2+0.1*1.4=0.155 KN/m
內力計算:
M=0.125*0.155*0.5*0.5=4.844*10-3KN·m
W=40*4*4/6=106.7mm3
σ=4.844*10-3*106/106.7=45.4 N/mm2<215 N/mm2
滿足要求。
平臺面扁鋼與支座∠50x50x5焊接,可不驗算撓度。
(2)平臺面∠50x50x5(弧向)
計算簡圖:
荷載計算:
受平臺面扁鋼作用集中荷載可近似按均布荷載計算:0.155*10*0.5=0.775 KN/m
自重設計值:1.2*3.77*1*10*10-3=0.045 KN/m
荷載設計值小計:0.775+0.045=0.82 KN/m
內力計算:
M=0.125*0.82*1*1=0.1025KN·m
W=3130mm3
σ=0.1025*106/3130=32.7 N/mm2<215 N/mm2
滿足要求。
撓度計算:
ν=5qL4/(384EI)=5*0.82*10004/(384*2.06*105*11.21*104)=0.47mm
<l/250=1000/250=4mm
滿足要求。
(3)操作平臺豎向三角支架
計算簡圖:
荷載計算:
平臺中部∠50x50x5集中力:F1=0.82*1*0.5=0.42KN
平臺欄桿∠50x50x5荷載設計值: 1.2*3.77*(2*1.5+1*4)*10/2=158N=0.158KN
平臺外側∠50x50x5(弧向)集中力:0.42/2=0.21KN
F2=0.158+0.21=0.368KN
平臺內側∠50x50x5(弧向)集中力:F3=(0.42+0.045)/2=0.233KN
三角架自重荷載設計值:GAB=1.2*1.414*3.77*10=64N=0.064KN
GBC=GAC=1.2*1*3.77*10=45.2N=0.045KN
內力計算:
AB段:軸力NAB= (F1/2+ F2+ GBC/2)*1.414=(0.42/2+0.368+0.045)*1.414=0.85KN
σ=NAB/A=0.85*1000/480.3=1.77 N/mm2<215 N/mm2
滿足要求。
AC段:軸力NAC= F1/2+ F3+GBC/2=0.42/2+0.233+0.045/2=0.466KN
σ=NAC/A=0.466*1000/480.3=0.97 N/mm2<215 N/mm2
滿足要求。
BC段: M=0.42*1/4+0.125*0.045*1*1=0.111KN·m
W=3130mm3
σ=0.111*106/3130=35.5 N/mm2<215 N/mm2
滿足要求。
變形計算:
BC段
ν=FL3/(48EI)+5qL4/(384EI)
=0.42*1000*10003/(48*2.06*105*11.21*104)+
5*0.045*10004/(384*2.06*105*11.21*104)
=0.4mm
<L/250=1000/250=4mm
滿足要求。
受壓穩定性驗算:
AB段:長細比λ=1414/15.3=92,穩定系數ψ=0.608
σ=0.85*103/(0.608*480.3)=2.9 N/mm2<215 N/mm2
滿足要求。
三角架外部支座力計算:
NX1=NX2=(F2+F1/2+ GBC/2+ GAB/2)LBC/LAC
=(0.368+0.42/2+0.045/2+0.064/2)*1/1=0.633KN
NY= F1+F2+F3+ GAB+GBC+GAC =0.42+0.368+0.233+0.064+0.045+0.045=1.175KN
(4)平臺三角架內側φ16掛鉤(環)
N=1.175KN
σ=1.175*1000/(2*201)=2.92 N/mm2<65 N/mm2
滿足要求。
2、—100*10鋼帶環箍φ22連接螺栓
煙囪直徑按 16m計算。
周長L16=16*3.14=50.24m
鋼帶 內力N16= 2*NX1*L16/1 =2*0.633*50.24=63.6KN
單個螺栓內力=63.6/(2*0.8)=39.75KN <[F]=51.5KN
滿足要求。
3、—100*10鋼帶環箍分段之間連接用∠100x100x10
—100*10鋼帶環箍分段之間,采用∠100x100x10與鋼帶焊接、螺栓連接,角鋼L=200mm,取用后文—100*10鋼帶驗算結果,滿足要求。
4、—100*10鋼帶環箍
按拉彎構件驗算。
計算簡圖:
內力計算:
平臺掛鉤集中力作用下:
M1=(3*1.175-1.175)*1.5-1.175*2*0.5=2.35 KN·m
—100*10鋼帶環箍自重作用下:
自重荷載設計值:1.2*7.85*10*10-3=0.0942 KN/m
M2=0.125*0.0942*3*3=0.106 KN·m
Mmax=2.35+0.106=2.456 KN·m
W=10*100*100/6=16667mm3
σ1=2.456*1000000/16667=147.4 N/mm2
受拉作用:σ2=63.6*1000/(10*100)=63.6 N/mm2
σmax=147.4+63.6=211 < 215 N/mm2
滿足要求。
受剪作用:τ=2.35*1000/(100*10)=2.35 < 125 N/mm2
滿足要求。
撓度計算:
不考慮受拉對撓度變形的有利影響,偏安全。
I=10*1003/12=83.33*104mm4
ν1=F*a*(3*L2-4a2)/(24EI)=2.35*1*(3*3*3-4*1*1)*1012/(24*2.06*105*83.33*104)
=11.4mm
ν2=5qL4/(384EI)=5*0.0942*10004/(384*2.06*105*11.21*104)=0.054mm
ν=11.4+0.054=11.454mm <3000/250=12mm
滿足要求。
長細比驗算:
回轉半徑i=[83.33*104/(100*10)]0.5=28.87mm
長細比λ=3000/28.87=104<[λ]=350
滿足要求。
5、—100*10鋼帶環箍外側面焊接φ14吊環
φ14吊環 間距3000mm,
3000mm長鋼帶自重荷載設計值 =1.2*3*7.85*10=282.6N=0.283KN
N=3*2*1.175+0.283=7.333KN
σ=7.333*1000/(2*153.9)=23.8 N/mm2<65 N/mm2
滿足要求。
6、懸吊鋼絲繩
選用6*19+1鋼絲繩φ12.5,破斷力80.1KN,此處為簡化計算,采用荷載基本組合計算結果,符合安全。
K=80.1/7.333=10.9>9
滿足要求。
7、手扳葫蘆
此處為簡化計算,采用荷載基本組合計算結果,符合安全。
選用3T手扳葫蘆, 間距3000mm,N=7.333KN<30KN,
滿足要求。
8、有關焊縫驗算
均采用角焊縫焊接。
(1)φ16掛鉤(環)與平臺三角架焊接
hf=8mm,L=2*(80-10)=140mm
σ=0.633*1000/(0.7*140*8)=0.8 N/mm2< 160 N/mm2
τ=1.175*1000/(0.7*140*8)=1.5 N/mm2< 160 N/mm2
(σ2+τ2)0.5=1.7 N/mm2< 160 N/mm2
滿足要求。
(2)∠80x80x8(φ16掛架)與—100*10鋼帶環箍焊接
hf=8mm,L=2*(100-10)=180mm
σ=0.633*1000/(0.7*180*8)=0.63 N/mm2< 160 N/mm2
τ=1.175*1000/(0.7*180*8)=1.2 N/mm2< 160 N/mm2
(σ2+τ2)0.5=1.36 N/mm2< 160 N/mm2
滿足要求。
(3)∠100x100x10與—100*10鋼帶環箍焊接
hf=8mm,L=2*(100-10)=180mm
σ=63.6*1000/(0.7*180*8)=63.1 N/mm2< 160 N/mm2
τ=7.333*1000/(0.7*180*8)=7.3 N/mm2< 160 N/mm2
(σ2+τ2)0.5=63.5 N/mm2< 160 N/mm2
滿足要求。
(4)鋼絲繩φ14吊環與—100*10鋼帶環箍焊接
hf=8mm,L=2*(100-10)=180mm
τ=7.333*1000/(0.7*180*8)=7.3 N/mm2< 160 N/mm2
滿足要求。
磚煙囪拆除施工方案
陜西延安卷煙廠磚煙囪拆除施工方案
抄 送:
審 批:
匯 編:
編制單位:江蘇三里港高空建筑防腐有限公司
聯 系 人:韋 維、13905108692
編制日期:二零一八年八月一日
1、工程概況:
1.1、業主名稱:陜西延安卷煙廠
1.2、工程名稱:42m高磚煙囪拆除
1.3、工程質量:按延安卷煙廠磚煙囪拆除技術要求施工。
1.4、工程工期:17個有效日歷天。
1.5、主要工程項目及內容:拆除延安卷煙廠1座42m高磚混結構煙囪的筒身、內襯、隔熱層及頂部鋼筋混凝土圈梁;拆除煙囪外壁爬梯、休息平臺、避雷系統等鋼結構,將地坪以上結構體拆除干凈;拆除過程中出現的金屬件由承辦人運至指定地點(拆除區域5m內),由廠方回收,其余廢物渣塊清運出卷煙廠區(廠方負責)。
2、工程保證措施,施工進度計劃:
2.1、工期:從工程開始施工后所有承攬工程工期一律按合同所簽訂工期(17個有效日歷天)完成。
2.2、工程保證措施:本工程列為本公司重點項目,公司將全力以赴調配管理人員、技術人員和部分必須使用的機械設備投入施工。
2.2.1、現場成立以煙囪拆除的項目經理組,按工程所列項目進行施工,確保人力、物力、財力集中 領導、 指導協調,從組織上保證總進度的實現。
2.2.2、制定嚴密的現場管理制度,推行科學管理,以工程的安全生產為目標,加強職能管理,實行動態平衡,維護計劃的嚴肅性。
2.2.3、根據本工程特點,突出重點,安排施工計劃,使全體現場人員做到心中有數,以安全、高效、優質、無誤的計劃,最終以保證總進度為目標。
2.2.4、與業主必須搞好協調配合,及時解決因施工中出現的細節問題,組織好與上下道工序的密切配合,確保拆除工程順利進行。
3、施工總體部署:
3.1、工程內容包括:拆除延安卷煙廠1座42m高磚混結構煙囪的筒身、內襯、隔熱層及頂部鋼筋混凝土圈梁;拆除煙囪外壁爬梯、休息平臺、避雷系統等鋼結構,將地坪以上結構體拆除干凈;拆除過程中出現的金屬件由拆除人運至指定地點(拆除區域50m內),由廠方回收,其余廢物渣塊清運出新鋼廠區(廠方負責)。
3.2、施工布置:在施工現場首先安排幾名有登高作業技術的人員對現場設備和結構進行分析了解、布置及安排施工計劃,一定要以甲方的安全生產為前提,確保在施工中安全無誤、高效為基礎創造條件。
4、施工準備工作:
4.1、施工前期準備時間充足,施工布置及計劃是保證工期的關鍵程序,因此,根據初檢、拆除、清運順序進行施工。
4.2、施工過程中,首先落實設備進場計劃。
4.3、對進場的施工人員首 行安全生產作業指導交底。
4.4、清理和調試生產需用臨設、機械及設備。
4.5、本工程“三通一平”工作,完成水、電源由甲方負責接到現場,保證工程工期無誤。
4.6、對進場的設備進行檢查,保證正常運轉。
4.7、工程中所涉及的工程問題,一并以有效合同簽訂書面材料為準。
5.主要分部及施工方案:
根據拆除場地的實際情況,現場踏勘,通過多方研究和分析比較,結合以往施工經驗,決定采用搭設一種環形貼壁腳手架的方法,人工利用風鎬將煙囪自上而下逐次解體,分塊拆除將渣塊從筒內壁自由落地的施工方案,依次將煙囪筒身拆除到平地。
5.1、初檢:本公司承攬本拆除項目后,首先派1名具有拆除技術經驗豐富的技術人員,對現場所需施工的項目主體進行細節檢查,對煙囪筒壁拆除情況全面檢測,對被拆的構筑物的隱患給予準確了解,為本項目施工創造必要的安全措施。
5.2、施工流程:施工前準備→機械拆除煙囪以外的構筑物(如需要)→拆除渣土內部鋪設→檢查、加固爬梯→安裝卷?yè)P(yáng)機、固定頂部葫蘆→環形貼壁腳手架搭設→避雷設施移除(廢渣定時清運)→腳手架移至下一施工面→煙囪筒身人工拆除→其它構筑物拆除并清理現場→驗收。
5.3、施工技術措施:
5.3.1、施工方法 在頂口處搭設環形貼壁腳手架,利用腳手架由上至下進行拆除。
5.3.2、煙囪拆除前的施工準備工作
1)、施工人員出入口懸掛警示牌,并有醒目標志且有專人看守;
2)、拆除煙囪底部的清灰口,清理干凈煙囪底部的積灰及垃圾;
3)、環形貼壁腳手架的搭設;
4)、準備所需的操作工具、材料;
5)、所有的現場管理人員、操作人員接受安全教育和安全技術交底;
6)、煙囪爬梯構件的安全性檢查 安排1名拆除技術經驗豐富的人員對煙囪的爬梯進行攀登檢查,發現爬梯構件(特別是煙囪爬梯的預埋構件)腐蝕的部位應給予加焊加固,確保施工人員攀登作業的安全。
7)、在煙囪爬梯頂部預埋件上系一根從Φ20的安全繩直至地面,作為施工人員上下攀爬時的安全繩,攀爬時作業人員用安全帶自鎖器與安全繩連接。
8)根據攀爬人員檢查,如發現煙囪鋼梯及筒身頂部腐蝕嚴重,則采用汽吊結合人工拆除頂部腐蝕嚴重部分的筒體。拆除時施工人員將保險繩懸掛在汽吊臂頂端。
5.3.3、環形貼壁腳手架的搭設
環形貼壁腳手架的構造詳見由 知識產權局頒發的“一種用于拆除煙囪和水塔的環形貼壁腳手架”實用新型專利說明(見下附件)。
(1)、安裝卷?yè)P(yáng)機、頂部 層平臺手拉葫蘆固定
a、卷?yè)P(yáng)機的選用 根據工程實際情況,本次采用一臺機械式0.75T的電控卷?yè)P(yáng)機吊運腳手架安裝的物料。
b、卷?yè)P(yáng)機的安裝 卷?yè)P(yáng)機安裝在地面平整、基礎承載力強(基礎承載能力大于8t/m2)、視野良好的開闊地帶。
c、頂部 層手拉葫蘆固定
①、本腳手架所用手拉葫蘆為5只(按煙囪頂口外直徑及腳手架平臺大小計算),通過自制Φ20圓鋼“S”鋼構與之相連后鉤掛在煙囪頂口部位。
②、首先由高空作業人員攀爬將一只1t的滑輪與軟繩背負到煙囪頂部近爬梯頂部的預埋件固定好小滑輪(Φ20圓鋼“S”形鋼鉤勾掛在預埋件,在“S”形鋼鉤下掛上滑輪),將軟繩穿過滑輪后放到地面,由地面人員通過軟繩將地面已安裝好的卷?yè)P(yáng)機鋼絲繩牽拉到頂部,穿過滑輪后與地面卷?yè)P(yáng)機相連將所用手拉葫蘆及自制的“S”形鋼鉤吊運到煙囪頂部;再由二名帶有保險繩索的登高作業人員(登頂站在煙囪頂口外墻上)合力將手拉葫蘆將“S”形鋼鉤按筒壁外徑等份安裝固定好。
(2)、頂部 層環形貼壁腳手架搭設施工方法
a、采用“不搭腳手架、高空懸吊作業”方式進行操作施工。施工時用一根Φ14的鋼絲繩在煙囪頂部法蘭處圈繞一周并用雙夾克固定緊,將ф20mm的尼龍繩(懸掛主繩)掛在鋼絲繩上并與煙囪頂部的預埋件連接并緊固,施工人員從煙囪爬梯登高到頂部,組裝固定好ф20mm尼龍繩和座式凳高板,施工人員用“U”鉚鎖與尼龍繩連接,自保自放從上往下進行。懸吊作業施工時,在煙囪頂部從上到下再另掛ф18mm的尼龍繩一根(懸掛副繩,此繩固定要求不與上一根在同一個位置上),上端固定在鋼絲繩和頂部的預埋件上,下端固定在煙囪上層平臺上,施工人員身上的安全帶用自鎖器連接,作施工人員的雙保險。
b、腳手架包箍安裝 用-100mm*10mm的熱軋扁鐵(Q235B)做成三套包箍 {每套包箍由多片長短不一的扁鐵組裝而成,可根據外墻筒身的外徑(豎向1.2m的間距)大小在地面按腳手架的構造進行預拼裝后再分片吊運到相應的高度進行組裝三道},由多人懸吊同時對包箍進行拼接、安裝。包箍連接處用1.75t手扳葫蘆拉緊,然后將事先做好椅子型平臺(與包箍連接。為確保腳手架上下移動安全,用6只1.5t的手拉葫蘆交替移動,煙囪頂口處安裝一個用Φ20圓鋼加工成“7”型的掛鉤與葫蘆的一端連接,拆除后葫蘆的一端與煙囪上部的一道包箍連接,另一端與筒壁的下一道包箍連接。依次向下安裝、拆除外壁包箍,直至地面,完成拆除平臺用腳手架包箍的固定。
c、腳手架包箍安裝完成后進行腳手架搭設,四周設防1.50m高的防護欄桿,腳手架與煙囪接口處橡膠皮封閉。平臺外圍一周用2000目安全網圍護,防止拆除物飛濺及揚塵。
d、腳手架搭設時附屬設施同時跟上:電源引上,主要用于焊、割鋼筋,照明等。用四芯電源線,配備專用配電盤;空壓機輸氣,空壓機放置在地面上,沿?zé)焽柰獗诖钤O(shè)氣管,配備儲氣罐,用1寸鍍鋅管引注到操作平臺上,每2m預留三通一個;配備對接電話,對講機便于上、下聯系。
e、腳手架上下移動靠手拉葫蘆操作,葫蘆導鏈一端固定在已安裝在煙囪筒壁上一道的包箍上,導鏈的下端固定在操作平臺的包箍上,另外用Φ16鋼絲繩沿?zé)焽枰恢苡娩摻z繩夾頭系牢,作為安全繩,鋼絲繩必須與平臺分開,做到三重保險。每拆除1.2m煙囪筒壁,架子就往下移動1.2m,依次下移直到地面。
5.3.4、拆除的工序?yàn)椋合韧脖陂_(kāi)槽再分段切割、先拆里面的內襯及保溫材料,然后拆除外面的磚砌體。拆除物從煙囪里面自由落下,從煙囪底部出口將拆除物用挖機(或人工)倒出,然后用小車將拆除物運至垃圾點,集中外運。
(1)、筒壁開槽 用風鎬開U槽;首先按煙囪筒壁一周,按2m長分成若干份,在每隔2m的位置,沿筒壁用風鎬開豎向槽,豎向槽的高度為2m,寬度為0.3m,使筒壁形成若干個小塊,豎向槽開好后,在豎向槽下口開橫向槽,橫向槽的長度為2m,高度為0.15m;
(2、)開槽后拆除內襯層及保溫材料層 施工人員利用鐵釬、手錘從槽口頂部分段、分片,從上向下向筒壁內將內襯磚及保溫材料鑿除;
(3)、外壁拆除 在豎向槽1米以下的位置,設置一個Φ10鋼絲繩固定,鋼絲繩上預留多根長2.5m的繩扣,用兩個3t手拉葫蘆,一端固定在下面1m以下的繩扣上,另一端勾在鋼絲繩上的兩頭導鏈上,此鋼絲繩設在這塊有缺口的2m見方砌體上口,同時拉緊兩根導鏈,使這2m見方的砌塊體向煙囪內傾斜,這時用風鎬在筒壁外,豎向槽上口以下1米的位置一周,打一道橫向槽,豎向筒壁外層鋼筋全部露出,切斷鋼筋,再拉緊導鏈,便砌塊體向煙囪內倒,導鏈將自動松掉,再用同樣的方法拆除其它的1.7m×1.7m的塊體。
(4)、拆除時的防震措施:為避免拆除物的高空墜落引起的震動,影響生產設備的安全,應通知廠方對相關設備做好防震保護,同時在煙囪基礎頂部,鋪設1m高的拆除渣土,緩沖沖擊力,確保安全。
(5)、拆除物的清運:
1)、組織專門清運班組,專人負責清運工作;
2)、為防止交叉作業引起安全事故,清運和拆除應分開進行,白班為拆除時間,拆除物在晚間進行清運、清除,嚴禁拆除與清渣同時進行。
3)、拆除物在煙囪底部設出渣口,采用小型挖掘機進行分渣。
4)、拆除垃圾清運至甲方指定的場地。
(6)、拆除時地面的安全防護:
1)、拆除時,煙囪與接口設備用安全網或彩條布進行封閉隔離。
2)、確保人行通道不影響正常生產通行(如有必要可搭設鋼管腳手架通道),并派專人監護值守。
3)、請廠安監部門通知全廠機關車間,班組職工,明示正在進行拆除工作,專門交待安全注意事項。
4)、在與拆除區域相通的各道口,樹立拆除工作警示牌,在煙囪下部根據環境情況,設安全禁區,并用安全旗繩安全網圍欄。
5)、在拆除禁區附近,根據需要設安全流動崗若干名,進行來人監護。
6)、地面安全員與清運人員,要用對講機與拆除操作人員保持聯系暢通,協調一致。
7)、禁止非施工人員圍觀拆除現場。
碎石飛濺,造成對其他構筑物或設備的破壞,
所以腳手架要進行全封閉。椅子型平臺踏板
上先鋪設一層橡膠皮,由于小平臺與包箍連
接處有縫隙,橡膠皮必須要用Φ10鋼絲繩沿
煙囪一周固定在筒壁上,確保無縫隙,拆除
時無小碎石往下飛濺,并在豎槽對應的位置
用彩鋼瓦鋪設,防止氣割時火花落在橡膠皮
上造成火災。在小平臺的護欄一周用安全網
全封閉。
(8)防塵措施:在地配備一輛高壓噴霧機,接通水源,拆除時用高壓水霧連接性噴灑,F(xiàn)場施工示意圖如下:
汽吊配合人員拆除頂部腐蝕嚴重部分現場施工圖
施工期間作業人員將保險帶懸掛在吊車掛勾之上。
6、施工安全措施:
6.1、安全防護措施:
6.1.1、該工程堅持“安全生產,責任重于泰山”的指導思想,實行“安全 ,預防為主”的方針,建立以項目經理為安全施工總負責;專職安全員專門負責,各施工組兼職安全員,具體負責的安全施工管理系統。
6.1.2、所有施工人員,必須認真遵守安全施工有關規程和集團公司的各項廠規廠紀,通過集團公司安監部門的培訓學習,考核合格后,方可參加施工。
6.1.3、所有施工人員,必須持有高空懸吊作業《特殊工種操作證》上崗,嚴格按照高空作業規范操作施工。
6.1.4、建立健全安全施工規章制度,并嚴格執行施工“安全協議”的各項條例。集團公司安監部門對違反施工安全行為和人員有權處理、處罰。
6.1.5、進行施工前,首先劃設好安全施工區域,用圍欄或有醒目安全標志的繩索、圍設好安全施工區域,設立多塊“高空作業”警示牌,未經許可非施工人員,嚴禁進入施工現場。必要時可用彩色塑料蓬布搭設防護網,防止碎石塊亂飛傷人。
6.1.6、施工人員進入施工現場必須穿好勞動防護用品,戴好安全帽,登高作業必須系好安全帶、安全繩,實行雙保險。
6.1.7、該工程施工所需水、電源,必須經甲方指定的專用現場檢修水、電源處搭接。
6.1.8、該工程施工的機具、起吊繩索,必須檢驗合格后方可進入工地,使用過程中要求定期、不定期的檢查,發現異常立即更換。
6.1.9、施工人員操作時使用的小工具(如板手、小錘、老虎鉗等)應放入工具包中,隨人員上、下,操作使用時,一端用繩索固定好。
6.1.10、嚴禁高空拋物、掉物,對渣塊等施工垃圾做到當日完工、當日清理清掃,做到工完料清。
6.2、消防措施:
6.2.1、貫徹執行“預防為主,消防結合”的工作方針。
6.2.2、施工現場各作業面,電纜線、控制柜等應指定防火安全責任人,并配備足夠的防火器材。
6.2.3、施工中使用的易燃物如氧氣、乙炔等應嚴格按有關安全要求進行管理存放。
6.2.4、對施工人員進行有關防火、防爆等知識的學習和培訓。
6.2.5、施工區域應嚴禁吸煙,并設牌警告。
6.3、施工安全用品管理:
6.3.1、施工使用的安全用品(起吊繩索、座式登高板、安全帶等)應建立管理臺帳,并進行編號,標識管事。
6.3.2、安全用品應定期進行檢查、檢測經檢定不合格品不得使用。
6.3.3、材料吊運遇到大風天氣,應停止作業。
6.3.4、隨時接受當?shù)刂鞴馨踩块T(mén)的檢查和驗收工作。
6.4、施工用電安全管理:
6.4.1、有專人管理施工用電,負責施工現場用電維護和接電工作。
6.4.2、施工用電配電箱應有安全檢查部門認可的標準配電箱。
6.4.3、直埋式臨時用電電纜走向應有標志,明線有保護管和相關措施。
6.4.4、辦公室、倉庫、生活區宿舍,照明用電應明線敷設,嚴禁亂拉、亂接電線。
6.4.5、所有電動工具、用電設備應有漏電保護器,電動設備外殼采用接零保護,并做重復接地。
7、施工組織
本工程實行項目法管理。成立以法人代表、總工程師負總責的本部項目管理領導小組,F(xiàn)場組建以項目經理為代表,配齊專業管理人員的項目經理部,全權負責組織實施,調遣類似工程經驗豐富、業績突出的專業工程隊伍進行施工。
8、工期及竣工驗收
8.1、施工工期 本工程施工工期嚴格按雙方約定工期(17個工作日)進行。
8.2、工程驗收 工程按規定的標準施工,工程全部結束由甲、乙雙方聯合組織驗收,經甲方驗收認可合格后為工程全部竣工。
江蘇三里港高空建筑防腐有限公司
聯系人:韋 維、13905108692
2018年08月01日
附: 知識產權局頒發的“一種用于拆除煙囪和水塔的環形貼壁腳手架”實用新型專利說明。
煙囪附屬設備的施工及要點
1、爬梯:爬梯的寬度和梯級的間距均為300mm左右,磚砌煙囪的外爬梯每隔五層磚左右交錯埋置一個踏腳,其中心距為300mm,埋入砌體內的深度不得少于240mm,露外的長度為200mm。剛裝好的爬梯 不得攀登,以免松動發生事故。
2、信號燈平臺及標志色:煙囪高度在60米以下,且沒有特殊要求時,中間部位不設信號燈,一般只在頂部設置信號燈。因此要在頂部以下約5米處設置信號燈平臺,以備安裝和檢修信號燈。信號燈裝在平臺的欄桿上,四個燈互成90°,或3個燈互成120°。可同時安設二組,其中一組備用。另外,在筒首下30~ 50米內,每5米分為一段,紅、白相間,涂刷航空標志色。
3、避雷裝置:避雷裝置由避雷針、引雷環、導線和地極組成。避雷針應高出筒首1.8米以上,避雷針支架直接埋在筒首的砌體內。避雷針用φ38mm,長3.5m的鍍鋅鋼管制作,頂端裝上針尖銅頭,下端與導線連接,以銅焊來焊接。導線用φ12mm的鍍鋅圓鋼制作,沿外爬梯引至地下,在地面下0.5米高處與地極扁鋼帶焊接好。扁鋼帶用-25mm的鍍鋅鋼制成,與每根地極連在一起,成為一個整體。地極一般用φ50mm,長度為2.5~3.5m的鍍鋅管制成,下端做成尖形,沿?zé)焽杌A(chǔ)周?chē)g隔5-7m埋一根,地極頂端底于地面0.5m 以下。
煙囪筒身施工時的要點和質量要求
煙囪的筒身根據結構形式和選用材料的不同,一般可分為磚砌體和配筋磚砌體、鋼筋混凝土或鋼結構 做成等幾種形式。現在主要談?wù)劷Y(jié)構簡單,造價較低且實用常見的磚砌體筒身。
1、磚砌煙囪筒身的高度一般在80米以下,為了美觀和節省材料,筒身外表一般做成2.0%~2.5%傾斜 度的空心圓錐體。
2、筒身的構造一般由以下幾部分組成:
(1)筒座:是筒身下部的加大部分,主要作用是承重作用,將筒身上部的重量傳到基礎,然后再傳到 地基。
(2)筒壁:是筒身的主體,與內襯及隔熱層構成筒身。
(3)內襯及隔熱層:內襯由耐火粘土磚做成,通過隔熱層,防止高溫傳到筒壁,起到隔熱作用。
(4)筒壁緊箍圈:在筒身內配置φ6的水平環鋼筋,以承受砌體上的溫度應力,防止溫度應力對筒身 的破壞。
(5)筒首:筒首即是筒身的頂部,筒首一般增加壁厚,并在頂部蓋上鑄鐵或耐酸陶瓷做成的保護罩。
3、內插桿操作平臺施工法:磚砌煙囪筒身的施工方法有多種多樣,由于各地現場施工的條件和技術水平不同,施工方法也不同。作為磚砌煙囪筒身的施工,我們選擇內插桿操作平臺的施工方法,這是一種最簡單且可靠的施工方法。這樣可以省去大量的腳手架搭拆工程和繁重的井架升降設備安裝、拆卸。
煙囪基礎的施工要點和質量要求
1、煙囪的基礎多為圓形,也有正方形、六角形和環形等。
2、煙囪基礎的埋置深度應為地面筒身高度的1/20~1/50 左右。
3、基礎的實際位置和尺寸對應設計的位置和尺寸,不得超過誤差規定值,即基礎中心對設計座標的誤 差位移值是15毫米。
4、中心控制樁,根據平面圖和煙囪的座標中心,作互成90°兩個方向的兩組控制樁,每組要做兩個樁。 H為煙囪筒身高度。這里的關鍵是兩組控制樁的延長線相交的90°角要 無誤,否則將無法控制筒身 的的垂度。
5、中心樁的設置。在基礎土方施工前,根據設計圖紙的要求,從控制樁定出煙囪的座標中心點,開挖完土方之后,用“十”字交會法再次固定中心點。在基礎砼時,在中心位置埋設一塊鋼板,基礎完成后,根據控制樁,再運用“十”字交會法把中心點定到鋼板上,作出中心記號,鋼板上的中心點,就是煙囪施工中 的中心控制樁。
6、基礎完成后,應立即進行驗收和基坑的回填,回填土每層厚度不及超過0.2米,回填土應分層夯實, 應稍高出地面,以利排水,做護坡。
煙囪施工的安全管理
(1)煙囪新建注意的問題如下:
“看”:主要查看管理記錄、持證上崗、現場標識、交接驗收資料、“三寶”使用情況、“洞口”、“臨邊”防護情況、設備防護裝置等。 “量”:主要是用尺實測實量。
“測”:用儀器、儀表實地進行測量。
“現場操作”:由司機對各種限位裝置進行實際動作,檢驗其靈敏程度。
(2)安全檢查的注意事項有:
①安全檢查要深入基層、緊緊依靠職工,堅持領導與群眾相結合的原則,組織好檢查工作。
②建立檢查的組織領導機構,配備適當?shù)臋z查力量,挑選具有較高技術業務水平的專業人員參加。
③做好檢查的各項準備工作,包括思想、業務知識、法規政策和檢查設備、獎金的準備。
④明確檢查的目的和要求。
⑤把自查與互查有機結合起來。
⑥堅持查改結合。
⑦建立檢查檔案。
⑧在制定安全檢查表時,應根據用途和目的具體確定安全檢查表的種類。
(3)項目經理部安全檢查制度的主要規定應有:
①定期對安全控制計劃的執行情況進行檢查、記錄、評價和考核。對作業中存在的不安全行為和隱患,簽發安全整改通知,由相關部門制定整改方案,落實整改措施,實施整改后應予復查。
②根據施工過程的特點和安全目標的要求確定安全檢查的內容。
③安全檢查應配備必要的設備或器具,確定檢查負責人和檢查人員,并明確檢查的方法和要求。
④檢查應采取隨機抽樣、現場觀察和實地檢測的方法,并記錄檢查結果,糾正違章指揮和違章作業。
⑤對檢查結果進行分析,找出安全隱患,確定危險程度。
